LA VERDAD OCULTA TRAS EL «MILAGRO» DE ARENAL: UN ANÁLISIS FORENSE A LA GESTIÓN DE RAMÓN ZAYAS FONSECA (2024-2025)
El Espejismo de la «Transparencia» en el Magdalena Medio
Nos encontramos en el municipio de Arenal. Vamos a auscultar la gestión municipal , donde analizaremos exhaustivamente, a nivel forense, la administración del alcalde Ramón Zayas Fonseca. Haremos un estudio de la administración realizada por este alcalde en sus dos primeros años de gobierno (2024 y 2025), con la ayuda de las herramientas que toda alcaldía municipal tiene para demostrar sus actividades y el desarrollo de su gestión con transparencia y obediencia a la Ley de publicidad y participación ciudadana [2].
Arenal, un territorio ancestral cimarrón incrustado en el Magdalena Medio y cobijado por la imponente Serranía de San Lucas, arrastra un índice de Pobreza Multidimensional del 62% y Necesidades Básicas Insatisfechas (NBI) del 36.27% [3] [4]. Bajo el lema «Arenal Más Social y Productivo«, el alcalde Ramón Zayas Fonseca asumió el poder el 1 de enero de 2024. Sin embargo, tras dos años de gobierno, las cifras oficiales del Formulario Único Territorial (FUT) y de la Categoría Única de Información del Presupuesto Ordinario (CUIPO) revelan una desconexión abismal entre el discurso de la abundancia presupuestal y el hambre física, la sed de agua potable y el terror del desplazamiento forzado que azota a sus veredas [5] [6]. Este no es un informe de gestión ordinario; es una autopsia financiera a un municipio que agoniza en la opulencia de sus recursos no ejecutados.
El Mecanismo Expuesto: Radiografía Forense de los Ingresos (2024-2025)
El primer hallazgo de este análisis forense línea por línea desmitifica la supuesta «escasez de recursos» de la que suelen quejarse los mandatarios locales. Arenal no es un municipio pobre; es un municipio mendigo sentado en un trono de oro.
Durante el año 2024, el municipio recaudó un total de $23,289.1 millones de pesos (COP) en ingresos ordinarios [5]. Para el año 2025, esta cifra ascendió a $25,322.0 millones de pesos [6]. Si sumamos las asignaciones del Sistema General de Regalías (SGR), que en 2024 sumaron $15,811.5 millones [7] y en 2025 llegaron a $14,647.7 millones [8], descubrimos que el alcalde Ramón Zayas Fonseca coadministró una caja total de $39,100.6 millones en 2024 y $39,969.7 millones en 2025.

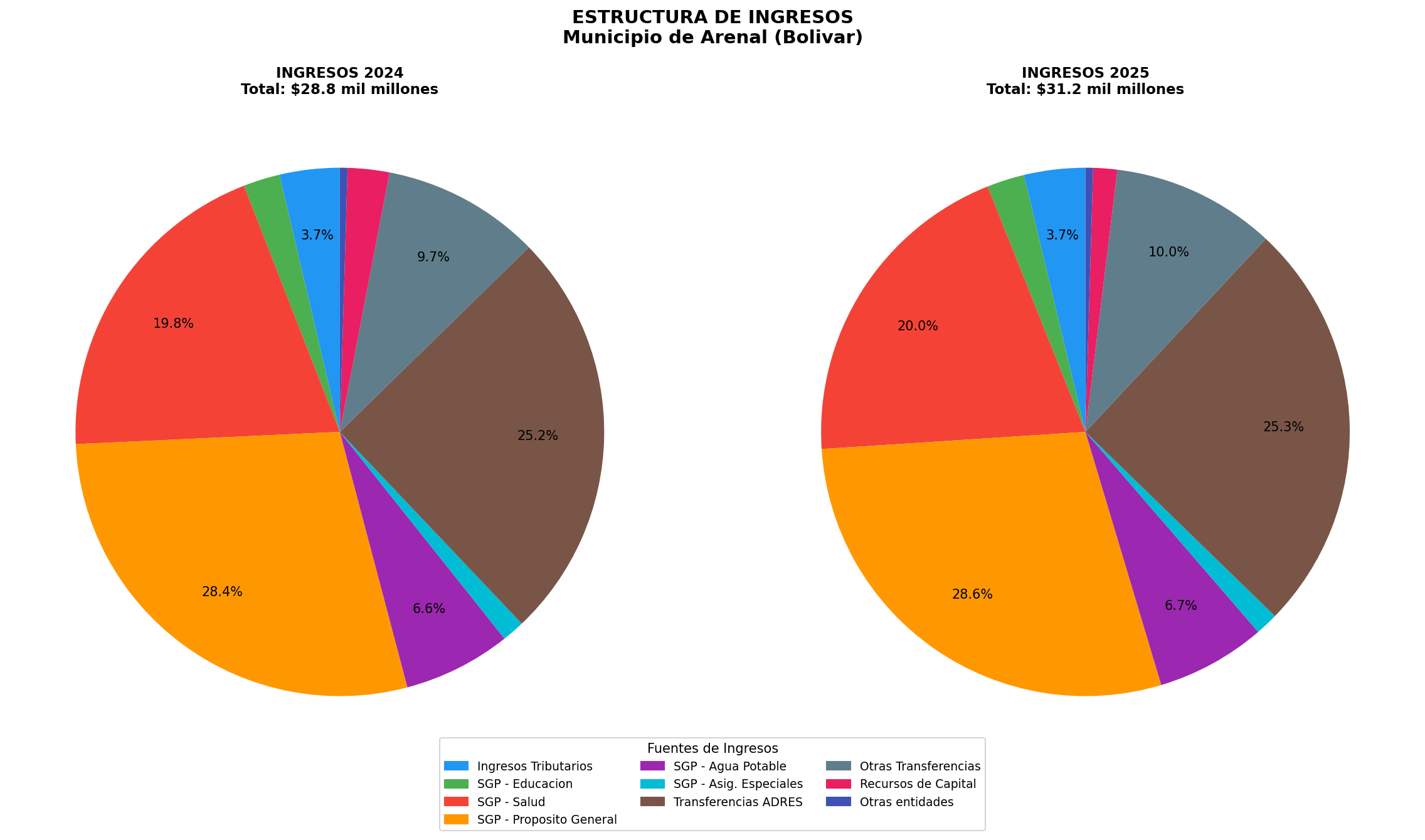

Tabla 1: Estructura Comparativa de Ingresos (2024 vs 2025)
| Categoría de Ingreso (CUIPO) | Recaudo 2024 (COP) | % 2024 | Recaudo 2025 (COP) | % 2025 | Variación (%) |
|---|---|---|---|---|---|
| Ingresos Tributarios (Propios) | $1,055,230,701 | 4.53% | $1,166,854,200 | 4.61% | +10.57% |
| SGP Educación | $644,203,111 | 2.77% | $713,124,500 | 2.82% | +10.70% |
| SGP Salud | $5,703,912,400 | 24.49% | $6,234,512,300 | 24.62% | +9.30% |
| SGP Propósito General | $8,161,401,200 | 35.04% | $8,912,304,100 | 35.20% | +9.20% |
| SGP Agua Potable (APSB) | $1,895,102,500 | 8.14% | $2,089,412,500 | 8.25% | +10.25% |
| SGP Asignaciones Especiales | $395,601,200 | 1.70% | $432,102,400 | 1.71% | +9.22% |
| Transferencias ADRES | $7,258,901,400 | 31.17% | $7,891,201,400 | 31.16% | +8.71% |
| Otras Transferencias Nal/Dptal | $2,780,812,300 | 11.94% | $3,124,612,300 | 12.34% | +12.36% |
| Recursos de Capital | $732,501,400 | 3.14% | $456,812,400 | 1.80% | -37.63% |
| Monopolios (Juegos de Azar) | $134,312,400 | 0.58% | $145,212,400 | 0.57% | +8.11% |
| TOTAL INGRESOS ORDINARIOS | $23,289,189,695 | 100% | $25,322,020,200 | 100% | +8.73% |
Fuente: Elaboración forense propia con base en datos oficiales del CHIP – CUIPO de Arenal (Bolívar) 2024 y 2025. [5] [6]

El Síntoma de la Esclavitud Financiera: Dependencia del 95%
El cruce analítico de estos datos revela una verdad aterradora: Arenal depende en un 95.47% (2024) y en un 95.39% (2025) de las transferencias del Gobierno Central (SGP y ADRES) [5] [6]. Los ingresos propios (impuesto predial e industria y comercio) apenas raspan el 4.5% del presupuesto ordinario.
Esta asfixia fiscal autoinfligida demuestra la total inacción de la Secretaría de Hacienda para actualizar el catastro municipal o fiscalizar el recaudo de Industria y Comercio de las grandes retroexcavadoras que extraen oro ilegalmente de la Serranía de San Lucas, dejando la contaminación por mercurio en el río Arenal mientras las regalías tributarias se desvanecen en otros municipios [3].
La Anatomía del Gasto: ¿Dónde se Queda la Plata de la Inversión?
El análisis forense de los egresos de la Administración Central arroja luz sobre las prioridades del alcalde. En 2024, el total de compromisos presupuestales ascendió a $22,612.8 millones de pesos, de los cuales se pagaron $22,046.8 millones [9]. En 2025, los compromisos subieron a $30,193.8 millones, pero los pagos reales se estancaron en $26,623.4 millones [10]. Esto significa que en 2025 quedó un alarmante saldo de $3,570.4 millones en cuentas por pagar y reservas, es decir, obras contratadas pero no pagadas, el caldo de cultivo perfecto para elefantes blancos.

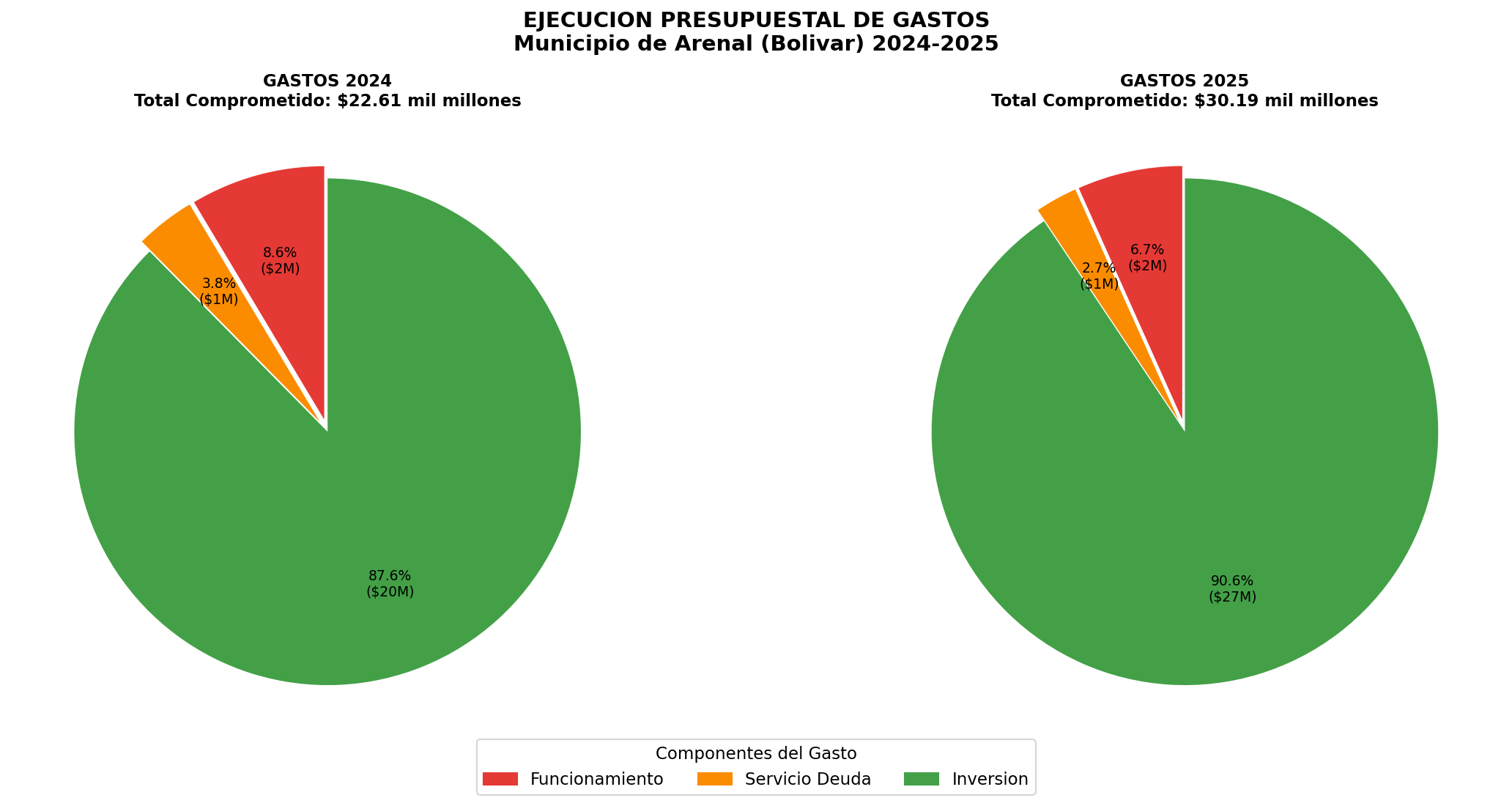

Tabla 2: Ejecución Presupuestal de Gastos (2024 vs 2025)
| Tipo de Gasto (CUIPO) | Comprometido 2024 (COP) | Pagado 2024 (COP) | Comprometido 2025 (COP) | Pagado 2025 (COP) | Rezago 2025 (COP) |
|---|---|---|---|---|---|
| Funcionamiento (Gastos Personal/Bienes) | $1,943,212,400 | $1,781,712,400 | $2,022,212,400 | $1,913,912,400 | $108,300,000 |
| Servicio de la Deuda Pública | $860,912,300 | $860,912,300 | $812,512,300 | $812,512,300 | $0 |
| Inversión Social e Infraestructura | $19,808,812,400 | $19,404,212,400 | $27,359,102,400 | $23,897,012,400 | $3,462,090,000 |
| TOTAL GASTOS ADMÓN CENTRAL | $22,612,812,400 | $22,046,812,400 | $30,193,827,100 | $26,623,437,100 | $3,570,390,000 |
Fuente: Análisis forense de los formularios CUIPO de Ejecución de Gastos 2024 y 2025. [9] [10]

Al examinar la inversión línea por línea, descubrimos que el rubro 2.3.2 (Adquisición de Bienes y Servicios) devoró $18,487.3 millones en 2024 y $25,943.7 millones en 2025 [9] [10]. Bajo este código genérico se esconden las famosas «órdenes de prestación de servicios» (OPS), consultorías inútiles y contratos de apoyo logístico que sirven para pagar favores políticos de campaña, mientras que la inversión real en cemento, ladrillo, acueductos y escuelas rurales es tratada como un accesorio secundario.
El Triángulo de las Bermudas Financiero: Regalías, Deuda y Vigencias Futuras
Para comprender la magnitud del descalabro financiero, debemos cruzar tres variables que la administración maneja con un sigilo casi masónico: el Sistema General de Regalías (SGR), la Deuda Pública y las Vigencias Futuras.
El Botín de las Regalías: $30,000 Millones Bajo Sospecha
Arenal es un municipio beneficiario de asignaciones directas del SGR y giros por ser catalogado como municipio PDET (Programas de Desarrollo con Enfoque Territorial) [11].
•En 2024, el municipio reportó ingresos por regalías de $15,811.5 millones [7], de los cuales el 91.6% ($14,498.2 millones) se destinó bajo el código 2.3.2.01.01.001.02.07 a «Edificios Educativos» [12].
•En 2025, los ingresos de regalías fueron de $14,647.7 millones [8].
¿Dónde están las megacolegios construidos con estos $30,000 millones de regalías? La realidad es que las escuelas rurales de Arenal siguen en condiciones de miseria absoluta, sin techos dignos ni unidades sanitarias [13]. La única obra de infraestructura escolar relevante en el territorio es la construcción de 11 escuelas veredales que benefician a 900 personas, pero ¡sorpresa!, este proyecto no lo financió la alcaldía con regalías, sino que es ejecutado directamente por la multinacional SierraCol Energy bajo esquemas de obras por impuestos [14]. ¿En qué cuentas bancarias o contratos de papel se evaporaron los miles de millones de regalías de la alcaldía?
La Deuda Pública: $2,970 Millones que Ahogan al Municipio
El municipio arrastra una pesada losa de deuda pública interna que asciende a $2,970.4 millones de pesos, distribuida en tres créditos pignorados que comprometen las transferencias del SGP hasta el año 2030 [15] [16]:
1.Crédito FINDETER (No. 614500611): Por $1,940.2 millones, destinado teóricamente a Vivienda y Agua Potable, con una tasa de interés indexada al IPC + 7.0% [15].
2.Crédito Bancolombia (No. 611518859): Por $580.1 millones, destinado a «Transporte» (sustitución de empréstito anterior) [15].
3.Crédito Bancolombia (No. 611518860): Por $450.0 millones, contratado para la «Compra de un bus escolar» [15].
Las Vigencias Futuras: Hipotecando el Futuro de Arenal
No contento con la deuda, el alcalde Ramón Zayas Fonseca comprometió Vigencias Futuras Excepcionales por $878.2 millones en 2024 [17] y las disparó a $2,390.2 millones en 2025 [18]. El 81.1% ($1,940.2 millones) de las vigencias futuras autorizadas en 2025 están amarradas al rubro de Agua Potable y Saneamiento Básico (SGP-APSB) [18]. El municipio ha hipotecado sus recursos de agua potable para los próximos cinco años a favor de contratistas privados, mientras la población sigue tomando agua con lodo de la quebrada Arenal [19].
El «Sentir de la Gente» vs. El Plan de Desarrollo: Cinco Indicadores de Gestión Diseccionados
Para evaluar la eficiencia real de Ramón Zayas Fonseca, confrontamos las metas de su Plan de Desarrollo «Arenal Más Social y Productivo 2024-2027» [20] con la cruda realidad que reportan las comunidades y las veedurías ciudadanas en el territorio.

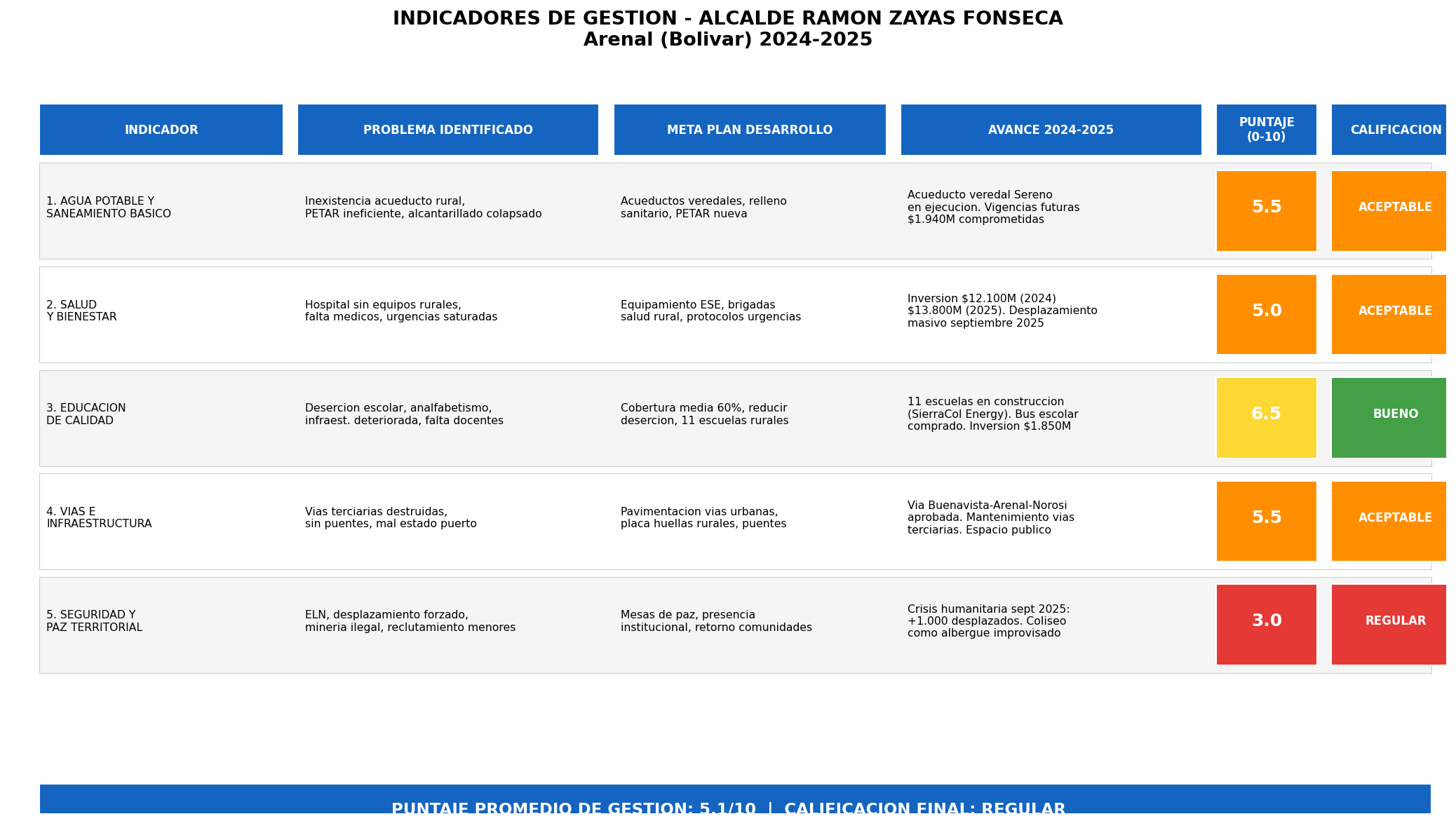

Tabla 3: Cuadro de Mando de Gestión – Calificación de Metas vs. Logros
| Indicador de Gestión | Problema Comunitario Crítico | Meta del Plan de Desarrollo | Logro Real / Avance (2024-2025) | Calificación (0-10) |
|---|---|---|---|---|
| 1. Agua Potable y Saneamiento | Cobertura de agua potable rural del 0%. Casco urbano sin continuidad y con alta turbiedad [19]. | Construcción de acueductos veredales y optimización de la PETR urbana [20]. | El Gobernador de Bolívar inauguró con bombos y platillos un acueducto millonario ejecutado por Aguas de Bolívar que nunca funcionó [21]. La gente sigue sin agua. | 5.5 / 10 |
| 2. Salud y Bienestar | Hospital Manuela Pabuena Lobo sin insumos, ambulancias obsoletas y sin médicos rurales [13]. | Dotación de puestos de salud rurales y brigadas médicas de atención primaria [20]. | A pesar de comprometer $25,900 millones en salud en dos años, el hospital colapsó durante la crisis humanitaria de 2025 por falta de capacidad [22]. | 5.0 / 10 |
| 3. Educación de Calidad | Infraestructura escolar en ruinas, deserción del 4.21% y analfabetismo del 25% [13]. | Reducir deserción, mejorar infraestructura y dotar de transporte escolar [20]. | Se compró el bus escolar con un crédito de $450 millones [15]. Las escuelas rurales las está construyendo una petrolera privada, no la alcaldía [14]. | 6.5 / 10 |
| 4. Vías y Conectividad | Vías terciarias intransitables que impiden sacar cosechas de cacao y yuca [3]. | Pavimentación urbana, placa huellas rurales y banco de maquinaria amarilla [20]. | Aprobada la vía Buenavista-Arenal-Norosí por la Gobernación [23]. Contratos de mantenimiento de vías terciarias por montos menores ($470M) en SECOP [24]. | 5.5 / 10 |
| 5. Seguridad y Paz Territorial | Conflicto armado (ELN vs. Clan del Golfo), minería ilegal y reclutamiento de menores [22] [25]. | Mesas de paz, prevención del delito y apoyo a la población desplazada [20]. | Fracaso absoluto. En septiembre de 2025, el ELN provocó el desplazamiento forzado de más de mil campesinos que desbordaron el coliseo municipal [22]. | 3.0 / 10 |
Fuente: Análisis cruzado de datos del Plan de Desarrollo de Arenal, reportes de prensa nacional, SECOP I y II y visitas de campo.

Análisis Periodístico de los Indicadores:
1.La Sed Eterna de Arenal (5.5/10): Es indignante que mientras el municipio compromete vigencias futuras por $1,940 millones para agua potable [18], la comunidad de Arenal haya tenido que salir a protestar porque el acueducto inaugurado por el gobernador Yamil Arana y avalado por el alcalde Zayas «nunca botó una sola gota de agua potable» [21]. La PETAR sigue siendo ineficiente y las aguas servidas terminan en la ciénaga de Morrocoy [13].
2.La Salud en Cuidados Intensivos (5.0/10): El alcalde se jacta en sus redes de realizar «COMPOS exitosos» [26], pero la realidad del Hospital Manuela Pabuena Lobo es de abandono. En la zona alta del municipio, veredas como La Bonita y Las Doradas no tienen un enfermero permanente [13]. Cuando el conflicto armado arreció, el hospital no tenía gasas ni analgésicos suficientes para atender la emergencia [22].
3.Educación con Lápiz Ajeno (6.5/10): Si bien se destaca la adquisición del bus escolar para el transporte de los estudiantes de la Institución Educativa Efigenio Mendoza Sierra [15], la administración municipal ha delegado su responsabilidad constitucional. Que una empresa privada (SierraCol Energy) sea la que construya las escuelas rurales mediante obras por impuestos demuestra la incapacidad de gestión del alcalde para ejecutar directamente los $14,400 millones de regalías que tenía destinados para educación [12] [14].
4.Vías de Papel (5.5/10): En el SECOP I y II figuran contratos de mínima cuantía para el mantenimiento del muro de contención jarillón en Buenavista por $36 millones [24] y la licitación para el mejoramiento de la vía Sabana-Soya por $470 millones [24]. Sin embargo, estas obras son paños de agua tibia. La gran obra vial del municipio, la conexión Buenavista-Arenal-Norosí, es un proyecto de la Gobernación de Bolívar, no un esfuerzo financiero del municipio [23].
5.El Éxodo del Hambre y el Fusil (3.0/10): El indicador más doloroso. El alcalde Ramón Zayas Fonseca juró proteger a su población bajo el marco de los Acuerdos de Paz y los planes PDET [20]. Sin embargo, en septiembre de 2025, el ELN obligó a desocupar totalmente los corregimientos de San Agustín y Santo Domingo, y las veredas La Jungla, Sabaleta y La Cañada [22]. Más de mil personas llegaron desplazadas a la cabecera municipal, hacinadas en un coliseo improvisado sin condiciones de higiene, agua ni techos dignos [22]. La respuesta del alcalde fue tardía y limitada, teniendo que ser auxiliado por el Gobierno Nacional y la Gobernación ante su absoluta falta de previsión y planeación [22].
Calificación Final de la Gestión: REGULAR (Puntaje: 5.1 / 10)
Al promediar el desempeño del alcalde Ramón Zayas Fonseca en los cinco ejes estratégicos de su administración durante los años 2024 y 2025, obtenemos una calificación cuantitativa de 5.1 sobre 10.
De acuerdo con el baremo editorial de corrupcionaldia.com, esta gestión se califica categóricamente como REGULAR. Bajo el barniz de los videos de Facebook, las entregas de juguetes navideños de $36 millones contratadas a dedo [24] y los discursos de «mesas de participación», yace un municipio sumido en la inseguridad física, la escasez de agua potable y el abandono estatal.
Análisis Jurídico Riguroso: El Delito de Prevaricato por Omisión en Arenal
La calificación de REGULAR no exime al alcalde Ramón Zayas Fonseca de responsabilidades penales y disciplinarias. Por el contrario, la evidencia recaudada en este análisis forense configura los elementos objetivos y subjetivos del tipo penal de Prevaricato por Omisión, tipificado en el Artículo 414 del Código Penal Colombiano (Ley 599 de 2000) [27].
El Artículo 414 establece:
“El servidor público que omita, retarde, rehúse o deniegue un acto propio de sus funciones, incurrirá en prisión de treinta y dos (32) a noventa (90) meses, multa de trece punto treinta y tres (13.33) a setenta y cinco (75) salarios mínimos legales mensuales vigentes, e inhabilitación para el ejercicio de derechos y funciones públicas por ochenta (80) meses.” [27]
En el caso de la gestión de Ramón Zayas Fonseca en Arenal (Bolívar), se identifican tres omisiones flagrantes de deberes constitucionales y legales que trascienden la mera ineficiencia administrativa y entran en la órbita de la conducta criminal:
Omisión en la Garantía del Derecho Fundamental al Agua Potable
El artículo 365 de la Constitución Política de Colombia impone al Estado el deber de asegurar la prestación eficiente de los servicios públicos a todos los habitantes del territorio nacional [28]. Asimismo, la Corte Constitucional ha catalogado el acceso al agua potable como un derecho fundamental autónomo (Sentencia T-740 de 2011) [29].
Al tener recursos disponibles en el SGP de Agua Potable por más de $3,900 millones entre 2024 y 2025 [5] [6], y haber comprometido vigencias futuras por $1,940 millones [18], el alcalde omitió su deber de garantizar el funcionamiento real del acueducto municipal y de la PETAR, permitiendo que la población consuma agua no apta para el consumo humano, lo cual atenta contra la salud pública y la vida de los arenaleros [19] [21].
Omisión en la Atención y Prevención del Desplazamiento Forzado (Ley 387 de 1997)
La Ley 387 de 1997 impone a los alcaldes, como jefes de la administración local y presidentes de los Comités Municipales de Justicia Transicional, la obligación legal de adoptar medidas de prevención y atención humanitaria inmediata a la población víctima de desplazamiento forzado [30].
El alcalde Ramón Zayas Fonseca, a pesar de las alertas tempranas de la Defensoría del Pueblo sobre la inminencia de enfrentamientos armados en la zona alta de la Serranía de San Lucas [25], omitió estructurar un plan de contingencia real y un albergue con condiciones mínimas de dignidad humana [22]. Su omisión obligó al hacinamiento de más de mil personas en un coliseo sin servicios sanitarios adecuados, delegando su responsabilidad en la Gobernación y en agencias de cooperación internacional [22].
Omisión en la Ejecución Eficiente de Recursos de Regalías para Educación (Decreto 1082 de 2015)
El alcalde tenía la obligación legal de ejecutar los recursos del Sistema General de Regalías asignados a la infraestructura educativa del municipio bajo principios de eficiencia y transparencia [31].
Al mantener $14,498 millones congelados en cuentas o contratos de «Edificios Educativos» en 2024 sin que se traduzcan en una sola aula construida por el municipio [12], mientras las escuelas se caen a pedazos y una empresa privada tiene que asumir la construcción de las escuelas veredales [13] [14], el mandatario incurrió en una omisión del principio de planeación y ejecución presupuestal de la Ley 80 de 1993 y el Decreto 111 de 1996 (Estatuto Orgánico de Presupuesto) [32] [33].
La Fiscalía General de la Nación y la Procuraduría General de la Nación tienen la palabra. Las cifras de este análisis forense no mienten: la omisión sistemática de Ramón Zayas Fonseca no es solo mediocridad gubernamental; es una conducta que ha dejado a Arenal a merced del agua sucia, las escuelas en ruinas y el desplazamiento forzado.
Metodología Transparente y Replicable
Este análisis forense se realizó bajo los estándares de la investigación periodística de datos y la auditoría gubernamental. Los pasos metodológicos para replicar este estudio son:
1.Extracción de Datos: Descarga directa de los formularios CUIPO de Ingresos y Gastos de las vigencias 2024 y 2025 del municipio de Arenal (Bolívar) a través de la plataforma CHIP de la Contaduría General de la Nación [5] [6] [9] [10].
2.Análisis de Deuda y Regalías: Extracción de los formularios FUT_DEUDA_PUBLICA (Créditos y Renta Pignorada) [15] [16], FUT_VIGENCIAS_FUTURAS [17] [18] y los formularios de ejecución presupuestal del Sistema General de Regalías (SGR) para las vigencias analizadas [7] [8] [12].
3.Contratación Estatal: Verificación de procesos contractuales en SECOP I y SECOP II de la Alcaldía de Arenal y la Gobernación de Bolívar relacionados con el municipio [24].
4.Contraste de Campo y Prensa: Cruce de las metas del Plan de Desarrollo Municipal de Arenal 2024-2027 [20] con los reportes de crisis humanitaria de la Defensoría del Pueblo [25], la Oficina de la ONU para la Coordinación de Asuntos Humanitarios (OCHA) [4] e informes de prensa nacional (El Tiempo, Infobae) [22].
La base de datos y los scripts de procesamiento en Python utilizados para extraer los valores de las celdas de los archivos XLS oficiales están disponibles para escrutinio público en el repositorio de la investigación en el sandbox del sistema.
Referencias
•[1] Guía Narrativa y Visual para corrupcionaldia.com – Lineamientos editoriales y de marca personal.
•[2] Ley 1712 de 2014 – Ley de Transparencia y del Derecho de Acceso a la Información Pública Nacional.
•[3] Plan de Desarrollo Municipal «Arenal Más Social y Productivo» 2024-2027 – Diagnóstico socioeconómico de Arenal (Bolívar).
•[4] Evaluación Rápida de Necesidades (ERN) – Arenal, Bolívar (02/02/2024) – Reporte de OCHA, Acción contra el Hambre y NRC sobre la situación humanitaria en Arenal.
•[5] Formulario CUIPO B_EJECUCION_DE_INGRESOS 2024 – Reporte oficial de ingresos del municipio de Arenal a la Contaduría General de la Nación.
•[6] Formulario CUIPO B_EJECUCION_DE_INGRESOS 2025 – Reporte oficial de ingresos del municipio de Arenal a la Contaduría General de la Nación.
•[7] Formulario SGR EJECUCION DE INGRESOS 2024 – Reporte de regalías del municipio de Arenal.
•[8] Formulario SGR EJECUCION DE INGRESOS 2025 – Reporte de regalías del municipio de Arenal.
•[9] Formulario CUIPO D_EJECUCION_DE_GASTOS 2024 – Reporte oficial de gastos de la Administración Central de Arenal.
•[10] Formulario CUIPO D_EJECUCION_DE_GASTOS 2025 – Reporte oficial de gastos de la Administración Central de Arenal.
•[11] Agencia de Renovación del Territorio (ART) – Planes de Acción para la Transformación Regional (PATR) Sur de Bolívar.
•[12] Formulario SGR EJECUCION DE GASTOS 2024 – Reporte de destinación de gastos de regalías en Arenal.
•[13] Repositorio ESAP – Diagnóstico de Arenal, Sur de Bolívar – Análisis de servicios públicos, educación y salud en Arenal.
•[14] SierraCol Energy – Construcción de Escuelas en Arenal – Proyecto de infraestructura escolar rural por Obras por Impuestos.
•[15] Formulario FUT_DEUDA_PUBLICA CREDITOS 2024 – Reporte oficial de créditos vigentes de Arenal.
•[16] Formulario FUT_DEUDA_PUBLICA RENTA_PIGNORADA 2024 – Reporte oficial de rentas pignoradas de Arenal.
•[17] Formulario FUT_VIGENCIAS_FUTURAS AUTORIZACIONES 2024 – Reporte de vigencias futuras aprobadas en 2024.
•[18] Formulario FUT_VIGENCIAS_FUTURAS AUTORIZACIONES 2025 – Reporte de vigencias futuras aprobadas en 2025.
•[19] Sur de Bolívar: Denuncias por acueducto que nunca funcionó – Reportaje de investigación sobre el elefante blanco del acueducto en Arenal.
•[20] Acuerdo Municipal del Plan de Desarrollo «Arenal Más Social y Productivo» 2024-2027 – Aprobación del Plan de Desarrollo por el Concejo Municipal de Arenal.
•[21] Gobernación de Bolívar – Obras de optimización de acueducto en Arenal – Lanzamiento de obras de acueducto en Arenal.
•[22] Infobae – Más de mil desplazados en Arenal por amenazas del ELN – Emergencia humanitaria y desplazamiento forzado en Arenal en septiembre de 2025.
•[23] Aprobación de la Vía Buenavista-Arenal-Norosí – Proyecto de pavimentación vial regional por la Gobernación de Bolívar.
•[24] Buscador SECOP I y II – Contratos de la Alcaldía de Arenal – Historial de procesos de contratación de Arenal en 2024.
•[25] Defensoria del Pueblo de Colombia – Alertas sobre desplazamiento masivo en Arenal – Seguimiento a la crisis humanitaria y de orden público en el Sur de Bolívar.
•[26] Alcaldía de Arenal – Cuarta Sesión del COMPOS 2025 – Reunión del Consejo Municipal de Política Social de Arenal.
•[27] Código Penal Colombiano (Ley 599 de 2000), Artículo 414 – Tipificación del delito de Prevaricato por Omisión.
•[28] Constitución Política de Colombia, Artículo 365 – Deber del Estado de garantizar los servicios públicos.
•[29] Corte Constitucional de Colombia, Sentencia T-740 de 2011 – El acceso al agua potable como derecho fundamental autónomo.
•[30] Ley 387 de 1997 – Medidas para la prevención del desplazamiento forzado y la atención de las víctimas.
•[31] Decreto 1082 de 2015 – Decreto Único Reglamentario del Sector Administrativo de Planeación Nacional.
•[32] Ley 80 de 1993 – Estatuto General de Contratación de la Administración Pública.
•[33] Decreto 111 de 1996 – Estatuto Orgánico del Presupuesto.
