Análisis forense de la gestión municipal 2024-2025
Por Hipólito Palencia, corrupcionaldia.com
«La corrupción no solo se denuncia, se disecciona.»
Apertura
Nos encontramos en el municipio de Albania, un territorio de 417 kilómetros cuadrados y 4.794 habitantes en el piedemonte caqueteño, a 69 kilómetros de Florencia, donde 42 veredas viven de la ganadería, el plátano y la caña panelera, y donde 7 de cada 10 kilómetros de vías terciarias siguen sin pavimentar. Vamos a auscultar la gestión municipal de Albania, donde analizaremos exhaustivamente, a nivel forense, la gestión del alcalde Carlos Albán Quintero Trujillo (Partido Liberal Colombiano), posesionado el 1 de enero de 2024 tras imponerse con 1.809 votos (53,61%) en las elecciones territoriales del 29 de octubre de 2023, frente a los 1.470 votos (43,56%) de Leonardo Parra Escobar. Haremos un estudio de la administración realizada por este alcalde en sus dos primeros años de gobierno, con la ayuda de las herramientas que toda alcaldía municipal tiene para demostrar sus actividades y el desarrollo de su gestión con transparencia y obediencia a la Ley de publicidad y participación ciudadana: el Consolidador de Hacienda e Información Pública (CHIP), el Formulario Único de Reporte de Avances de la Gestión (FURAG), el Sistema Electrónico de Contratación Pública (SECOP II), el Sistema General de Regalías (SGR), el Plan de Desarrollo Municipal y los informes de gestión que la propia alcaldía publica.
Este no es un balance complaciente. Tampoco es un libelo. Es una disección con bisturí de cifras oficiales, hecha línea por línea, que reconoce lo que funciona con la misma precisión con la que señala lo que falla.
¿Gobernar es solo no robar, o es también cumplir? En Albania la pregunta tiene forma de carretera: la vía terciaria a la vereda La Chorrosa, financiada con $ 8.325,5 millones de regalías de la Asignación para la Paz, se entregó por contratación directa a la Asociación Regional de Municipios del Caribe (AREMCA), una entidad con sede en Barranquilla cuyos directivos fueron capturados e imputados por la Fiscalía en 2026 por el desvío de cerca de medio billón de pesos de regalías en todo el país. Al cierre de 2025 la obra registraba 0% de avance físico y 46% de avance financiero en la base de datos del Departamento Nacional de Planeación. Mientras tanto, la Función Pública ubicó a la Alcaldía de Albania en el último lugar de las 16 alcaldías del Caquetá en el Índice de Desempeño Institucional, con 48,06 puntos, 22 puntos por debajo del promedio nacional. El resultado de esta radiografía es una calificación final de 5,12 sobre 10: Regular 🟡 VIGILAR, a un paso del umbral que separa lo regular de lo mediocre.
Todo lo que sigue es verificable. Cada cifra tiene un formulario, un reporte o una URL detrás. El lector encontrará en el anexo final las fuentes, la metodología y las limitaciones de este trabajo, porque los números, esos testigos mudos que nunca mienten, solo sirven si cualquiera puede volver a interrogarlos.
El municipio y el plan «Por una Albania en Paz, Unida y Renovada»
Albania es un municipio de sexta categoría (Ley 617 de 2000), fundado en 1932 y erigido municipio por la Ordenanza 03 de 1985. Su cabecera concentra menos de la mitad de la población; el resto vive en 42 veredas y tres centros poblados: Versalles, El Dorado y El Paraíso, además del resguardo indígena Pijao. Es municipio PDET de la subregión Cuenca del Caguán y Piedemonte Caqueteño, con 27 iniciativas priorizadas en su Pacto Municipal para la Transformación Regional. Su índice de pobreza multidimensional era de 38,8% en 2018; la cobertura de acueducto rural apenas alcanza el 18,83%; la tasa de homicidios que reconoce el propio Plan de Desarrollo es de 89,11 por cada 100.000 habitantes, más de tres veces la nacional; y el 30% de la población figura como víctima del conflicto armado. Dos estructuras armadas ilegales tienen incidencia en su territorio según el Ministerio de Defensa: la estructura Rodrigo Cadete del Estado Mayor Central y los Comandos de la Frontera de la Segunda Marquetalia.
El alcalde Carlos Albán Quintero Trujillo es contador público, originario del municipio, según el directorio oficial de la alcaldía. Su gabinete lo integran Sandra Lorena Hoyos Caldón (Gobierno), Yeremitth Valentina Ramos Muñoz (Planeación), Balquis Yolima Naranjo Vásquez (Hacienda) y Hasleidy Flórez Barreto (Integración Social). En el Concejo tiene asiento Marcoleo Quintero Trujillo, quien comparte los dos apellidos del alcalde; este portal no verificó parentesco alguno y lo registra como dato público sin inferencia.
El Plan de Desarrollo Municipal 2024-2027 se adoptó mediante el Acuerdo 012 del 31 de mayo de 2024, bajo el lema «Por una Albania en Paz, Unida y Renovada». Su apuesta central es convertir a Albania en «un territorio panelero y turístico» para 2027. Se construyó, según el documento, en 18 mesas de trabajo con la comunidad, y se estructura en cuatro líneas: Desarrollo Humano e Inclusión Social; Transformación Económica y Productiva Sostenible; Infraestructura y Desarrollo Territorial; y Gobernanza y Paz. Su Plan Plurianual de Inversiones proyecta $ 59.483 millones para el cuatrienio, de los cuales entre el 46% y el 48% de cada año se destina al aseguramiento en salud. Las metas de producto que más importan a la gente son concretas: 145 kilómetros de vías terciarias con mantenimiento, 1.000 metros de placa huella, 4 acueductos optimizados, 450 metros de alcantarillado, 130 viviendas mejoradas, un hospital ampliado y dotado con ambulancia, 800 productores con asistencia técnica y 16 mercados campesinos.
El plan tiene un mérito y una grieta. El mérito: existe, está publicado, con líneas, metas e indicadores. La grieta: no publica las actas de las 18 mesas, ni la lista de problemas que la comunidad priorizó, y se contradice a sí mismo en cifras básicas (4.794 habitantes en la página 16 y «más de 13.000» en la página 21; 68 personas en el resguardo Pijao en una página y 1.400 en otra). Un plan que no sabe cuántos habitantes tiene planifica a ciegas.
Metodología: cómo calificamos la gestión municipal
La calificación final es un promedio ponderado de seis componentes, cada uno evaluado de 0 a 10. La escala evalúa la gestión en relación con el punto de partida del municipio y sus recursos: un 7,0 en Albania no equivale a un 7,0 en Medellín, pero los estándares mínimos de transparencia, eficiencia y respeto por la ley son igualmente exigibles en todas partes.
Tabla 1. Escala de calificación
| Rango | Calificación | Indicador | Interpretación |
|---|---|---|---|
| 0,0 a 2,9 | PÉSIMO | 🔴 CRÍTICO | Gestión deficiente; indicios de irregularidades graves; posible prevaricato por omisión |
| 3,0 a 4,9 | MEDIOCRE | 🟠 PREOCUPANTE | Gestión por debajo del estándar mínimo; señales de ineficiencia administrativa |
| 5,0 a 6,9 | Regular | 🟡 VIGILAR | Gestión aceptable pero con déficits relevantes; requiere seguimiento ciudadano |
| 7,0 a 8,4 | Bueno | 🟢 BIEN | Gestión que cumple el estándar; con margen de mejora en componentes específicos |
| 8,5 a 10,0 | Excelente | 🟢 BIEN | Gestión sobresaliente; referente regional o nacional |
Tabla 2. Componentes y pesos
| Componente | Peso | Descripción |
|---|---|---|
| FURAG (IDI) | 25% | Índice de Desempeño Institucional de la Función Pública |
| Ejecución presupuestal CUIPO | 20% | Ejecución de ingresos y gastos del presupuesto municipal |
| Avance del Plan de Desarrollo | 20% | Progreso en las metas y compromisos frente a los cinco problemas comunitarios |
| Transparencia SECOP | 15% | Modalidades, concentración de contratistas y publicidad de la contratación |
| Cumplimiento ODS | 10% | Alineación con los Objetivos de Desarrollo Sostenible priorizados |
| Percepción ciudadana | 10% | Prensa, protestas, participación y actuaciones de organismos de control |
Regla del Prevaricato por Omisión: si la calificación final es igual o inferior a 6,9, se desarrolla el análisis jurídico completo del artículo 414 del Código Penal. Si es igual o superior a 7,0, el análisis penal se omite por lógica metodológica.

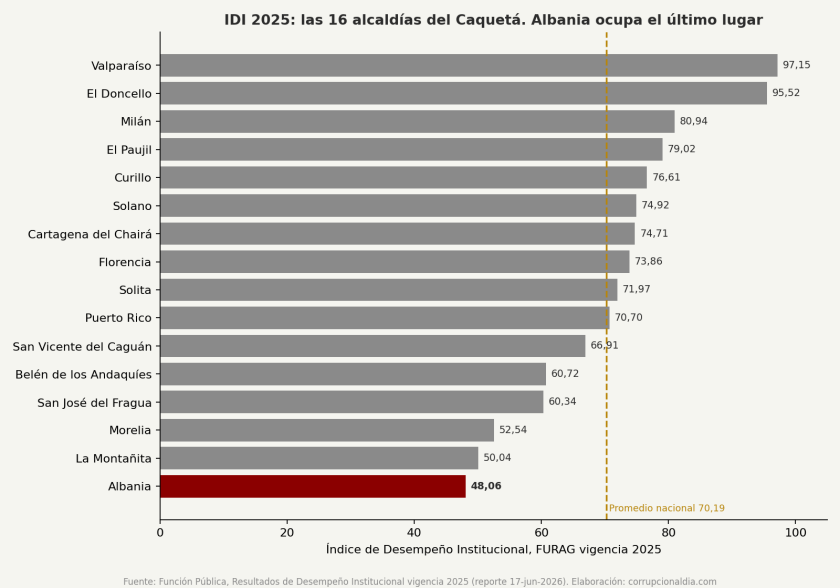

Componente 1 (25%): FURAG, la última alcaldía del Caquetá
El Índice de Desempeño Institucional (IDI) es la medición más objetiva que existe de la calidad de la gestión pública en Colombia: la Función Pública evalúa cada año, a través del FURAG, el estado del Modelo Integrado de Planeación y Gestión en 1.099 alcaldías del país. El reporte de la vigencia 2025, publicado el 17 de junio de 2026, le asignó a la Alcaldía de Albania (Caquetá) un IDI de 48,06 puntos en el grupo par 5.
Ese número, puesto en contexto, es una alarma. El promedio nacional de las alcaldías es 70,19 y la mediana 71,27. Solo 113 de las 1.099 alcaldías del país están por debajo de 50 puntos, y Albania es una de ellas: ocupa el puesto 94 contado desde el final, es decir, el 1.006 de 1.099. Veinticuatro alcaldías superan los 95 puntos; las cinco mejores del país son Funza (98,90), Sabaneta (98,74), Bogotá (98,63), Fredonia (98,09) e Íquira, Huila (97,85), esta última un municipio de sexta categoría comparable con Albania, lo cual desmonta la excusa del tamaño. Dentro de su grupo par, el 5, con 317 alcaldías y promedio 67,43, Albania ocupa el puesto 37 desde abajo.
En el Caquetá, el retrato es todavía más duro. De las 16 alcaldías del departamento, Albania es la última. Le siguen, de abajo hacia arriba, La Montañita (50,04), Morelia (52,54), San José del Fragua (60,34) y Belén de los Andaquíes (60,72). En el otro extremo, Valparaíso (97,15) y El Doncello (95,52), dos municipios vecinos, pequeños y rurales, demuestran que el desempeño institucional no depende del presupuesto sino de la voluntad de gestionar con método. La Gobernación del Caquetá obtuvo 63,39.

Un IDI de 48 significa, en la práctica, que la alcaldía no tiene funcionando la mitad de los instrumentos que la ley exige: planeación institucional, gestión del talento humano, control interno, transparencia y acceso a la información, defensa jurídica, gestión documental, seguridad digital y participación ciudadana. Cada uno de esos instrumentos es un deber funcional del alcalde como representante legal. Hay antecedentes: la Medición de Desempeño Municipal del DNP ya ubicaba a Albania en 45,51 puntos en 2020, en el nivel medio bajo. El actual gobierno heredó una institución débil y, dos años después, no la ha levantado.
Calificación componente 1: 4,81/10, Mediocre. Cálculo directo: IDI 48,06 / 10.
Componente 2 (20%): CUIPO, la ejecución presupuestal línea por línea
Los formularios CUIPO del CHIP, reportados por la propia alcaldía a la Contaduría General de la Nación, permiten seguir cada peso que entró y cada peso que salió de la tesorería municipal en 2024 y 2025.
Los ingresos: un municipio que vive de Bogotá
Tabla 3. Ingresos CUIPO por fuente, 2024 y 2025 (millones de pesos)
| Fuente | 2024 | % | 2025 | % |
|---|---|---|---|---|
| Ingresos tributarios | 1.297,9 | 8,6% | 1.477,1 | 8,8% |
| Ingresos no tributarios propios (contribuciones, tasas, multas, monopolio) | 307,5 | 2,0% | 207,2 | 1,2% |
| Ingresos propios | 1.605,4 | 10,6% | 1.684,3 | 10,1% |
| Sistema General de Participaciones (SGP) | 8.324,6 | 55,0% | 9.515,6 | 56,9% |
| SGSSS / ADRES (cofinanciación régimen subsidiado) | 3.934,2 | 26,0% | 3.983,4 | 23,8% |
| Otras transferencias | 115,6 | 0,8% | 69,5 | 0,4% |
| Transferencias | 12.374,4 | 81,7% | 13.568,5 | 81,1% |
| Recursos de capital (superávit fiscal y rendimientos) | 1.167,3 | 7,7% | 1.470,4 | 8,8% |
| Total recaudo | 15.147,1 | 100% | 16.723,2 | 100% |
Fuente: CHIP, CUIPO B_EJECUCION_DE_INGRESOS, DIC A DIC 2024 y 2025. Elaboración corrupcionaldia.com.
La dependencia de las transferencias del gobierno central es de 81,7% en 2024 y 81,1% en 2025. Si se suman las regalías, que no fluyen por CUIPO sino por un formulario aparte, el peso de los recursos que llegan de afuera sube a 88,3% en 2024 y 89,0% en 2025, y el esfuerzo propio cae a 6,8% y 5,9% de todos los recursos que administró la alcaldía. Albania no es un municipio: es una sucursal del presupuesto nacional.
El detalle tributario tiene una noticia buena y una mala. La buena: el impuesto predial pasó de $ 169,7 millones en 2024 a $ 246,6 millones en 2025, un salto del 45%, y el informe de gestión 2025 reconoce que se cumplió el 163% de la meta. La mala: el impuesto de industria y comercio apenas subió de $ 170,1 millones a $ 185,2 millones, y el mismo informe admite que se alcanzó solo el 28% de la meta. En un municipio con 40.546 bovinos y 46.956 litros de leche diarios, un recaudo de ICA de $ 185 millones al año equivale a $ 507.000 diarios: lo que factura una tienda de barrio mediana. Las estampillas (adulto mayor, procultura, proelectrificación rural, justicia familiar) recaudaron $ 541,3 millones en 2024 y $ 558,0 millones en 2025, más que el predial y el ICA juntos. El municipio le cobra más a los contratistas por estampillas que a los propietarios por sus tierras.

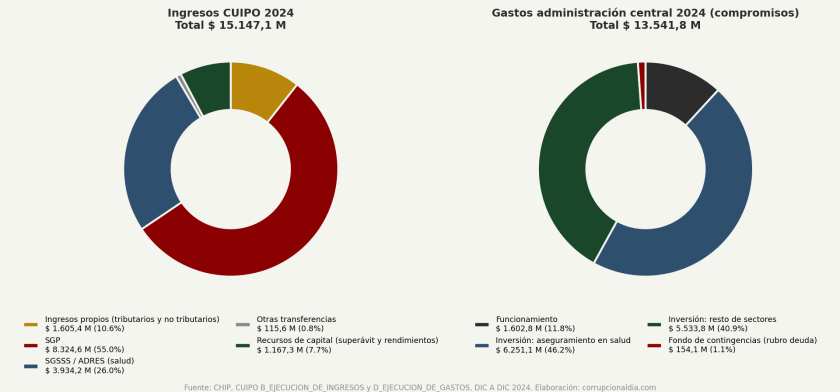

Tortas 2024

Tortas 2025
Los gastos: 84% de inversión en el papel, 42% en la realidad
Tabla 4. Gastos de la administración central, 2024 y 2025 (millones de pesos)
| Concepto | 2024 Compromisos | 2024 Pagos | 2025 Compromisos | 2025 Pagos |
|---|---|---|---|---|
| Funcionamiento | 1.602,8 | 1.449,3 | 1.768,8 | 1.729,8 |
| Fondo de contingencias (rubro servicio de la deuda) | 154,1 | 154,1 | 187,6 | 187,6 |
| Inversión | 11.784,9 | 11.105,5 | 13.056,8 | 12.486,7 |
| Total administración central | 13.541,8 | 12.708,9 | 15.013,2 | 14.404,0 |
| Concejo | 216,3 | 198,4 | 235,1 | 235,1 |
| Personería | 195,0 | 194,1 | 227,8 | 205,4 |
| Inversión nominal sobre gasto total | 84,3% | 84,1% | ||
| De la inversión: aseguramiento en salud (régimen subsidiado) | 6.251,1 | 6.206,4 | 6.636,9 | 6.634,1 |
| Inversión depurada (sin aseguramiento) | 5.533,8 | 6.419,9 | ||
| Inversión depurada sobre gasto total | 40,9% | 42,8% | ||
| Pagos sobre obligaciones (vigencia actual) | 93,9% | 97,2% |
Fuente: CHIP, CUIPO D_EJECUCION_DE_GASTOS, DIC A DIC 2024 y 2025, sección VIGENCIA ACTUAL. Elaboración corrupcionaldia.com.
El 84% de inversión que muestra el formulario es un espejismo estadístico, y hay que decirlo con claridad porque es el argumento favorito de toda administración: más de la mitad de la «inversión» de Albania es la transferencia obligatoria del régimen subsidiado de salud a las EPS, dinero que entra de ADRES y del SGP con destinación específica, pasa por la tesorería y sale hacia Asmet Salud y Nueva EPS sin que el alcalde decida un solo peso. Depurado ese rubro, la inversión real de la administración fue de $ 5.533,8 millones en 2024 y $ 6.419,9 millones en 2025, el 41% y el 43% del gasto. Para 4.794 habitantes, son $ 1,15 millones y $ 1,34 millones por persona al año: menos de $ 4.000 diarios por habitante para vías, agua, educación, agro, vivienda, deporte y cultura.
¿Y en qué se gastó esa inversión real? La agregación por producto MGA de cada renglón del formulario de gastos revela el orden de prioridades del gobierno:
Tabla 5. Inversión por sector, administración central (millones de pesos, compromisos)
| Sector | 2024 | 2025 | Variación |
|---|---|---|---|
| Aseguramiento en salud (régimen subsidiado) | 6.251,1 | 6.636,9 | +6,2% |
| Agua potable y saneamiento (incluye subsidios FSRI $ 398,9 M y $ 429,3 M) | 1.154,6 | 890,0 | −22,9% |
| Gobierno territorial (documentos de planeación, asistencia técnica, sistemas de gestión, participación) | 913,1 | 981,5 | +7,5% |
| Cultura (promoción de actividades culturales) | 784,3 | 1.016,5 | +29,6% |
| Inclusión social (adulto mayor, niñez, víctimas) | 692,1 | 703,9 | +1,7% |
| Deporte y recreación | 516,6 | 375,3 | −27,4% |
| Educación (gratuidad, transporte escolar, alimentación, dotación) | 297,6 | 476,7 | +60,2% |
| Transporte (vías terciarias, puente, vías urbanas) | 296,9 | 352,5 | +18,7% |
| Agricultura y desarrollo rural (asistencia técnica) | 88,0 | 110,4 | +25,5% |
Fuente: CHIP, CUIPO D_EJECUCION_DE_GASTOS 2024 y 2025, agregación de renglones con producto MGA. Elaboración corrupcionaldia.com.

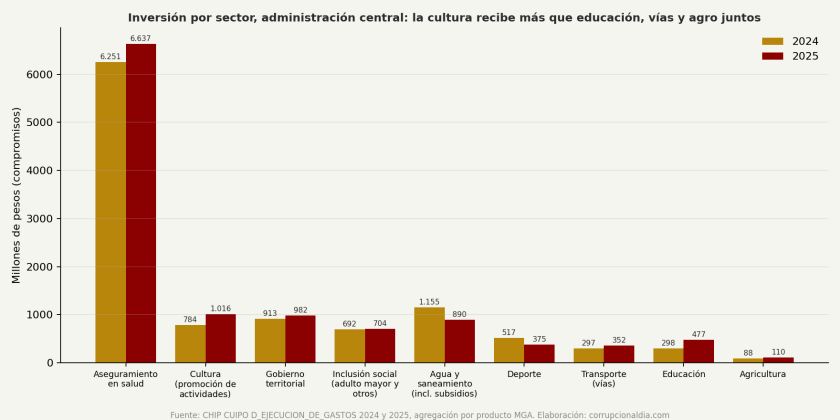

Inversión por sector
La tabla habla sola. En un municipio cuyo Plan de Desarrollo promete ser «panelero y turístico», la agricultura recibió $ 88,0 millones en 2024 y $ 110,4 millones en 2025. La cultura, entendida como fiestas, reinados, festivales y copas navideñas, recibió $ 784,3 millones y $ 1.016,5 millones: nueve veces más que el agro en cada año, y en 2025 más que educación, transporte y agricultura juntos ($ 939,6 millones). Con lo que se gastó en el Reinado del Sur de 2025 ($ 582 millones entre el convenio con la fundación operadora y la contratación de artistas) se habrían pagado dos años completos de asistencia técnica agropecuaria a los 800 productores que el plan prometió atender.
El rubro «Gobierno territorial» merece lupa: $ 913,1 millones y $ 981,5 millones en «documentos de planeación», «servicio de asistencia técnica», «implementación de sistemas de gestión» y «promoción de la participación ciudadana». Son los productos MGA 4599019, 4599031 y 4599023, los clásicos envoltorios de la nómina paralela que se contabiliza como inversión. SECOP II lo confirma: 110 contratos de prestación de servicios en 2024 por $ 2.185,3 millones y 136 en 2025 por $ 2.821,6 millones, una porción importante financiada con SGP de libre inversión.
Hay que reconocer lo que funciona. La ejecución de pagos es alta: 93,9% de las obligaciones pagadas en 2024 y 97,2% en 2025. No hay compromisos «en papelería» dentro de CUIPO. El funcionamiento se mantiene en 11,8% del gasto, lejos del límite del 80% de los ingresos corrientes de libre destinación que fija la Ley 617 para sexta categoría. Y las transferencias a la Institución Educativa por gratuidad subieron de $ 97,7 millones a $ 265,0 millones.
Las cuentas por pagar: de $ 52 millones a $ 833 millones
Aquí aparece la primera anomalía de cierre fiscal. Las cuentas por pagar constituidas al cierre de 2023 y pagadas en 2024 sumaron $ 52,0 millones. Las constituidas al cierre de 2024 y pagadas en 2025 sumaron $ 832,9 millones, dieciséis veces más, de las cuales $ 679,4 millones son de inversión. Y el formulario de marzo de 2026 muestra cuentas por pagar de la vigencia 2025 por $ 1.390,6 millones, veintisiete veces el arranque. El municipio está aprendiendo a cerrar el año con la chequera llena de compromisos sin pagar. En 2024 se reportaron reservas presupuestales por $ 19,8 millones sin un peso pagado; en 2025 el formulario no reporta sección de reservas, una omisión que este análisis registra como limitación y como pregunta.
Tabla 6. Cálculo del componente CUIPO
| Criterio | Ajuste |
|---|---|
| Base | 5,00 |
| Inversión: 84% nominal, pero 41% y 43% depurada; se reconoce medio punto por el aseguramiento obligatorio | +0,50 |
| Pagos sobre obligaciones: 93,9% (2024, +0,5) y 97,2% (2025, +1,0), promedio | +0,75 |
| Sin deuda pública (FUT vacío en ambas vigencias) | +0,50 |
| Vigencias futuras 2025 autorizadas con acto administrativo (Acuerdo 017 del 31-10-2025) | +0,50 |
| Dependencia de transferencias 81,7% y 81,1% (rango 75-85%) | −0,50 |
| Ajuste editorial: cuentas por pagar multiplicadas por 16, reservas 2025 no reportadas, ICA al 28% de la meta, esfuerzo propio del 10% | −0,50 |
| Total | 6,25 |
Calificación componente 2: 6,25/10, Regular.

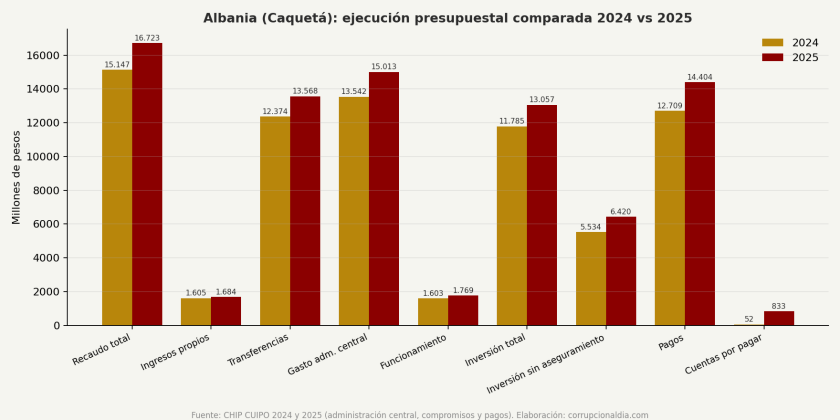

Barras comparadas
Deuda pública, vigencias futuras y regalías: la vía que no avanza
Deuda: cero
Los formularios FUT_DEUDA_PUBLICA (créditos, créditos por sector y renta pignorada) de 2024 y 2025 están vacíos. Albania no tiene un peso de deuda con la banca ni rentas pignoradas. El rubro «servicio de la deuda» del CUIPO ($ 154,1 millones en 2024 y $ 187,6 millones en 2025) corresponde en realidad a aportes al Fondo de Contingencias, una provisión prudente para las seis sentencias en contra por $ 694 millones que el Plan de Desarrollo reconoce. Un municipio sin deuda tiene las manos libres. También tiene la excusa lista para no hacer obras grandes.
Vigencias futuras: $ 700,7 millones para 2026
El formulario de 2024 está vacío. El de 2025 registra $ 700,7 millones autorizados mediante el acto administrativo 017 del 31 de octubre de 2025, con cargo a 2026, en dos rubros: $ 551,9 millones de SGP de agua potable y saneamiento básico y $ 148,8 millones de SGP de salud pública. La cifra de salud pública coincide con el convenio 166-CONTI-2025 firmado con la ESE Rafael Tovar Poveda ($ 148.788.995). La de agua potable coincide con la contrapartida municipal de la optimización del alcantarillado urbano. Son vigencias futuras excepcionales, ordinarias en su monto y respaldadas por acto administrativo. No hay reparo.

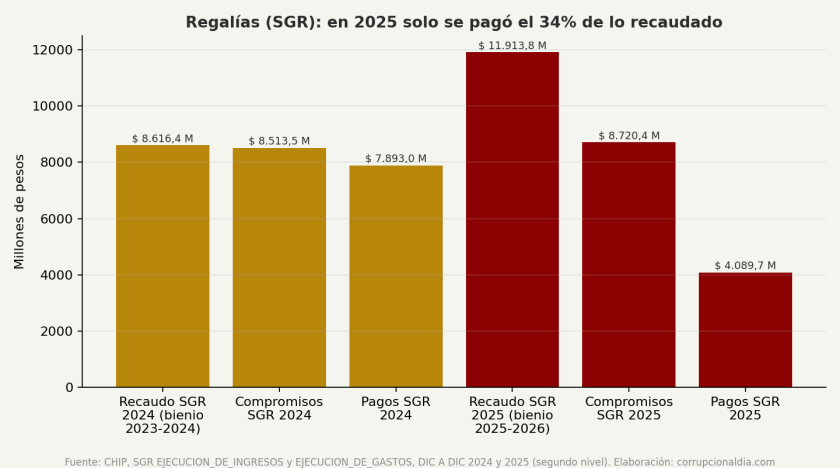

Regalías: $ 20.530 millones en dos años y una carretera invisible
Las regalías son la verdadera fortuna de Albania. Por el Sistema General de Regalías la alcaldía recaudó $ 8.616,4 millones en el formulario de diciembre de 2024 (acumulado del bienio 2023-2024) y $ 11.913,8 millones en el de diciembre de 2025 (acumulado del bienio 2025-2026). Sumadas, superan por lejos el total de ingresos propios de toda una década.
Tabla 7. Regalías, ejecución de ingresos y gastos (millones de pesos)
| Concepto | 2024 (bienio 2023-2024) | 2025 (bienio 2025-2026) |
|---|---|---|
| Recaudo SGR | 8.616,4 | 11.913,8 |
| De los cuales Asignación para la Paz (OCAD Paz) | 3.889,4 | 11.229,4 |
| Compromisos | 8.513,5 | 8.720,4 |
| Obligaciones | 7.893,0 | 4.089,7 |
| Pagos | 7.893,0 | 4.089,7 |
| Pagos sobre recaudo | 91,6% | 34,3% |
Fuente: CHIP, SGR EJECUCION_DE_INGRESOS y EJECUCION_DE_GASTOS (segundo nivel), DIC A DIC 2024 y 2025. Elaboración corrupcionaldia.com.

Regalías
En 2024 la ejecución de regalías fue razonable, pero en su mayor parte correspondió a proyectos heredados de la administración anterior: la placa huella El Rosal-La Esperanza (BPIN 20201301010664, $ 3.889,4 millones pagados en 2024, proyecto terminado con 88% de avance físico y 100% financiero según el DNP), el Centro de Integración Cultural (BPIN 2022180290027, $ 1.297,9 millones), la tarima y polideportivo con asignación regional del departamento (BPIN 2022006180025, $ 1.710,8 millones comprometidos, $ 1.246,5 millones pagados), la pavimentación de la carrera 5 en Villa Demo ($ 601,8 millones) y el alumbrado público ($ 521,6 millones).
En 2025 la historia cambia. De los $ 11.913,8 millones recaudados, $ 6.438,4 millones llegaron por el BPIN 20211301010336 (fortalecimiento de la ganadería doble propósito para 300 productores de Albania y Belén de los Andaquíes, cuyo ejecutor formal es el municipio de Belén) y no registran un solo peso de compromiso en el formulario de gastos de Albania. Y los $ 4.791,0 millones del BPIN 20231301010160, la vía terciaria a La Chorrosa, financian el único gasto de regalías del año: $ 8.202,9 millones comprometidos con el contratista, $ 4.089,7 millones pagados, y $ 517,5 millones comprometidos con la interventoría, sin pago.
Esa vía es el corazón forense de este análisis. El 29 de abril de 2025 la alcaldía firmó el convenio interadministrativo 069-CONI-2025 por $ 8.325.522.168 con la Asociación Regional de Municipios del Caribe, AREMCA (NIT 802002960, con sede en Barranquilla), por contratación directa, es decir, sin licitación pública. Plazo original: cinco meses desde el 18 de junio de 2025. Luego se adicionaron 142 días y la fecha de terminación se corrió al 18 de febrero de 2026. Al último corte publicado en SECOP II (23 de octubre de 2025) el valor pagado era $ 0. Al cierre de 2025, la base DNP-ProyectosSGR reporta para el BPIN 20231301010160 un valor total de $ 8.880,7 millones, 0% de avance físico y 46% de avance financiero. Al corte de marzo de 2026 el CHIP muestra los mismos $ 4.089,7 millones pagados: ni un peso más. Un municipio con 70% de vías terciarias sin pavimentar giró casi la mitad de una carretera de $ 8.325 millones a una asociación de otra región del país y, nueve meses después, no tenía un metro de vía que mostrar.
¿Y quién es AREMCA? Entre abril y junio de 2026 la Fiscalía capturó e imputó a nueve directivos de esa asociación por contrato sin cumplimiento de requisitos legales, prevaricato por acción y por omisión, enriquecimiento ilícito de particulares, peculado por apropiación y concierto para delinquir agravado, dentro de una investigación por el desvío estimado de $ 496.000 millones de regalías entre 2020 y 2026. La Procuraduría, en su boletín del 22 de agosto de 2026, exigió garantizar la ejecución de 22 proyectos del SGR por $ 291.000 millones contratados por entidades territoriales con esa asociación, 19 en ejecución y 3 sin iniciar, y advirtió que AREMCA no estaba inscrita en el Registro de Entidades Autorizadas para ejecutar regalías y ejecutaba contratos fuera del Caribe, con «accionar extendido» a Caquetá. Ninguna de esas fuentes nombra a Albania ni a La Chorrosa: la relación la establece este portal a partir del registro público de SECOP II, del CHIP y de la base DNP. La pregunta que debe responder el alcalde no es si sabía en abril de 2025 lo que la Fiscalía descubriría en 2026. Es por qué eligió entregar por contratación directa la obra más grande de su gobierno a una asociación de municipios de la costa Caribe, a 1.100 kilómetros de Albania, y qué garantías tiene hoy el municipio sobre los $ 4.089,7 millones ya girados.
Los otros dos proyectos de regalías formulados por esta administración siguen el mismo patrón de evitar la licitación: la peatonalización de la calle 5 (BPIN 2024180290021, $ 986,9 millones) y la adecuación del parque con zona biosaludable (BPIN 2025180290001, $ 1.139,4 millones) se entregaron al Fondo Mixto para el Desarrollo Integral de las Regiones, FOMCOLOMBIA, una entidad de régimen especial con sede en Bucaramanga. Son $ 2.126 millones de regalías para embellecimiento urbano, cuando el 81% de los hogares rurales no tiene acueducto.
Componente 3 (20%): el Plan de Desarrollo «Por una Albania en Paz, Unida y Renovada»
El propio informe de gestión 2025 de la alcaldía, publicado el 31 de julio de 2026, reporta un cumplimiento del Plan de Desarrollo del 64,66% (75 de 116 indicadores), con esta distribución por línea: Desarrollo Humano 80%, Transformación Económica 75%, Gobernanza y Paz 71,4% e Infraestructura 40,5%, con 22 indicadores sin ejecutar, entre ellos TIC, vías terciarias, vivienda de interés social, escenarios deportivos, bomberos y Casa de la Mujer. Es decir: la línea que contiene lo que la gente pide con más urgencia es la que menos avanza.
Este portal identificó los cinco problemas que más pesan sobre los habitantes de Albania, a partir del diagnóstico del Plan de Desarrollo, del Pacto Municipal PDET, de la prensa regional y de las cifras oficiales, y evaluó cada uno con la evidencia documental disponible.
Tabla 8. Los cinco problemas comunitarios: compromiso, evidencia y calificación
| Problema | Compromiso del PDM 2024-2027 | Evidencia 2024-2025 | Nota |
|---|---|---|---|
| 1. Agua potable y saneamiento (acueducto rural 18,83%; sin tanque de almacenamiento urbano) | 4 acueductos optimizados, 450 m de alcantarillado, acueducto El Paraíso | Tanque de 535 m³ ($ 1.246,0 M, licitación, SGP, con la Gobernación) iniciado el 29-sep-2025, avance mayor al 70% en ene-2026. Alcantarillado urbano $ 1.772,6 M (licitación) firmado en jun-2025 pero iniciado el 2-feb-2026 con $ 0 pagado. Alcantarillado tramos críticos $ 483,5 M (2024). Inversión CUIPO en agua bajó 22,9% en 2025. Cobertura rural sin cambios documentados | 5,5 |
| 2. Vías terciarias (70% sin pavimentar; 145 km comprometidos) | 145 km con mantenimiento, 1 km mejorado, 1.000 m de placa huella, 4 puentes | Transporte CUIPO: $ 296,9 M (2024) y $ 352,5 M (2025), casi todo convenios solidarios con JAC ($ 276,9 M en 2024, $ 71,9 M en 2025). Vía La Chorrosa $ 8.325,5 M a AREMCA por contratación directa, 0% físico. Informe 2025: indicador de vías terciarias sin ejecutar. Ninguna placa huella contratada como tal en dos años | 3,5 |
| 3. Salud (un solo centro de salud sin partos ni urgencias; dos puestos sin médico) | Hospital ampliado y dotado, ambulancia, unidad móvil | Aseguramiento cumplido ($ 6.251,1 M y $ 6.636,9 M). Convenios PIC con la ESE ($ 290,0 M en 2025). Cofinanciación de la Gobernación a la ESE ($ 2.413,4 M en 2024 y $ 3.398,4 M en 2025). Ninguna obra de ampliación del centro de salud ni ambulancia contratada por el municipio en SECOP II. La ESE Rafael Tovar Poveda, que atiende a Albania, entró en crisis de pagos en 2026 por mora de las EPS | 5,0 |
| 4. Educación (cobertura bruta en media 59,47%; 60% de sedes rurales sin servicios básicos) | 2.800 estudiantes con PAE, 400 con transporte, 8 sedes dotadas | Educación CUIPO: $ 297,6 M (2024) y $ 476,7 M (2025). Transporte escolar $ 91,0 M y $ 96,5 M. Gratuidad $ 97,7 M y $ 265,0 M. Mobiliario escolar por $ 712,4 M contratado por la Gobernación (ago-2025). Tableros digitales entregados por la Gobernación (feb-2026). Sin obras en sedes rurales contratadas por el municipio | 4,5 |
| 5. Empleo y economía campesina (una sola microempresa; migración juvenil; meta «panelero y turístico») | 800 productores asistidos, 8 cadenas productivas, 16 mercados campesinos, 1 plaza de mercado | Agricultura CUIPO: $ 88,0 M y $ 110,4 M, menos del 1% de la inversión. Silvopastoreo con 10 familias y 30 hectáreas (jul-2025). Vivero municipal $ 153,0 M (2025). Proyecto ganadero de regalías por $ 17.501 M en cabeza de Belén con 0% físico. Ni plaza de mercado ni cadena panelera con evidencia contractual | 4,0 |
Promedio: (5,5 + 3,5 + 5,0 + 4,5 + 4,0) / 5 = 4,50.

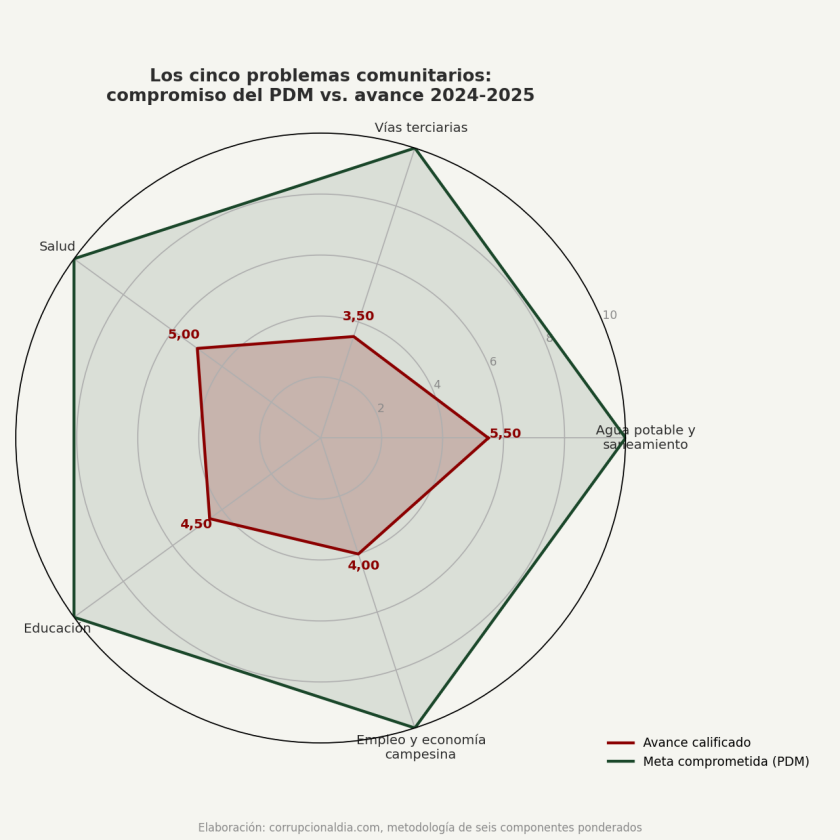

Radar problemas
Hay que subrayar un hecho que el lector de Albania conoce de sobra: las tres obras de infraestructura que sí avanzan en el municipio (tanque de agua, alcantarillado urbano, mobiliario escolar) las cofinancia y les hace interventoría la Gobernación del Caquetá a través del Plan Departamental de Aguas. La obra que la alcaldía contrató sola, la de La Chorrosa, es la que no avanza.
Calificación componente 3: 4,50/10, Mediocre.
Componente 4 (15%): transparencia en la contratación pública (SECOP II)
La Alcaldía de Albania (NIT 891190431 en SECOP II) firmó 158 contratos por $ 5.428,7 millones en 2024 y 176 contratos por $ 18.532,0 millones en 2025 ($ 10.206,5 millones sin el convenio con AREMCA), según los datos abiertos de Colombia Compra Eficiente consultados el 12 de septiembre de 2026. Toda su contratación migró a SECOP II; la publicación existe. El problema no es que no se publique: es lo que se publica.
Tabla 9. Contratación por modalidad, Alcaldía de Albania
| Modalidad | 2024 contratos | 2024 valor (M) | 2025 contratos | 2025 valor (M) |
|---|---|---|---|---|
| Contratación directa (prestación de servicios y otros) | 113 | 2.149,8 | 123 | 2.440,9 |
| Contratación directa: convenios interadministrativos | 2 | 452,0 | 6 | 9.551,9 |
| Régimen especial (ESAL, Decreto 092 de 2017) | 6 | 1.129,4 | 6 | 1.300,5 |
| Mínima cuantía | 31 | 714,3 | 32 | 912,0 |
| Selección abreviada de menor cuantía | 5 | 843,0 | 4 | 407,0 |
| Subasta inversa | 1 | 140,3 | 2 | 383,6 |
| Licitación pública | 0 | 0 | 2 | 3.018,6 |
| Concurso de méritos | 0 | 0 | 1 | 517,5 |
| Total | 158 | 5.428,7 | 176 | 18.532,0 |
| Directa más régimen especial, % del valor | 76,6% de los contratos | 68,7% | 76,7% de los contratos | 64,7% |
Fuente: datos.gov.co, SECOP II Contratos Electrónicos (jbjy-vk9h), NIT 891190431, por fecha de firma. Elaboración corrupcionaldia.com.
Cinco hallazgos forenses:
Primero, cero licitaciones públicas en 2024. Las dos únicas de 2025 (tanque de agua y alcantarillado urbano) son obras cofinanciadas por la Gobernación. El contrato más grande de los dos años, el de La Chorrosa, que por sí solo representa el 44,9% de todo lo contratado en 2025 y 1,5 veces todo lo contratado en 2024, se firmó por contratación directa con una asociación de municipios que no tenía por qué recibirlo sin competencia.
Segundo, dos fundaciones concentran $ 3.250 millones en dos años. FUNDANACER (NIT 900797151) recibió 26 contratos por $ 1.835,5 millones y es el operador exclusivo de todas las festividades: Reinado del Sur, Festival del Sanjuanero, Copa Navideña, Copa Nacional de Fútbol de Salón «por la Paz Total», Día de la Mujer, Día del Campesino, novena de aguinaldos, conmemoración de víctimas y hasta «apoyo logístico para el proceso electoral 2026». La Fundación Amazónica Corazón Verde (NIT 900246552) recibió 15 contratos por $ 1.415,3 millones y vende de todo: atención al adulto mayor ($ 1.096,7 millones), la asesoría para elaborar el Plan de Desarrollo ($ 80 millones), ferretería para colegios, papelería para la alcaldía, dotación de vestuario de empleados, mercados campesinos, danzas, y alimento y medicamentos para cerdos. Una entidad sin ánimo de lucro que suministra desde uniformes hasta concentrado porcino es la señal clásica de intermediación.
Tercero, fiestas por $ 2.224 millones en dos años: cerca de $ 918 millones en 2024 (16,9% de la contratación) y cerca de $ 1.306 millones en 2025 (12,8% sin AREMCA). Solo el Reinado del Sur de 2025 costó $ 582 millones, entre el convenio con FUNDANACER ($ 306,0 millones) y la presentación de Sebastián Hoyos, Ana del Castillo y Los Bacanes del Sur ($ 276,0 millones con Baxter Music SAS). En 2025 la alcaldía gastó más en un reinado que en las luminarias de seguridad ($ 262,9 millones) o en el vivero municipal ($ 153,0 millones).
Cuarto, nómina paralela: 110 contratos de prestación de servicios en 2024 ($ 2.185,3 millones) y 136 en 2025 ($ 2.821,6 millones), con unas 50 personas recontratadas en ambas vigencias. En 2024 la nómina paralela fue el 40,3% de todo el valor contratado.
Quinto, obras firmadas sin arrancar: el alcantarillado urbano ($ 1.772,6 millones) se firmó el 24 de junio de 2025, se le adicionaron 213 días y solo inició el 2 de febrero de 2026, con $ 0 pagados; el tanque de agua registra en SECOP una fecha de terminación (23 de mayo de 2025) anterior a la fecha de firma (8 de julio de 2025), una inconsistencia de registro que la alcaldía debe explicar.
A esto se suma un hecho disciplinario: el 13 de abril de 2026 la Procuraduría General de la Nación abrió indagación previa contra las alcaldías de Albania, Belén de los Andaquíes, La Montañita y Solita por el presunto incumplimiento de la garantía mínima de gestión integral del riesgo contra incendios, al no suscribir contrato con el Cuerpo de Bomberos Voluntarios para la vigencia 2025. SECOP II lo confirma: el único convenio con Bomberos es de marzo de 2024 ($ 50 millones); en 2025 no existe ninguno, pese a que el municipio recaudó $ 20,3 millones de sobretasa bomberil ese año. Cobrar la sobretasa bomberil y no contratar a los bomberos es cobrar por un servicio que no se presta.
Tabla 10. Cálculo del componente SECOP
| Criterio | Ajuste |
|---|---|
| Base | 6,00 |
| Procesos competitivos en los grandes contratos: solo en obras cofinanciadas; el mayor contrato por directa | 0,00 |
| Publicación completa en SECOP II e informes de gestión publicados | +0,50 |
| Contrato de alto valor ($ 8.325,5 M, 45% del año) por contratación directa con entidad no inscrita en el REAT, hoy judicializada | −1,00 |
| Concentración en dos fundaciones ($ 3.250 M) y monopolio de festividades | −0,50 |
| Indagación previa de la Procuraduría (bomberos 2025) | −1,00 |
| Total | 4,00 |
Calificación componente 4: 4,00/10, Mediocre.
Componente 5 (10%): cumplimiento de los ODS
Se priorizaron seis Objetivos de Desarrollo Sostenible por el contexto de Albania: los cinco básicos y el ODS 16 por su condición PDET.
Tabla 11. ODS priorizados
| ODS | Evidencia 2024-2025 | Nota |
|---|---|---|
| 1. Fin de la pobreza (IPM 38,8%; 50% en vulnerabilidad) | Centro Vida para adultos mayores ($ 456,9 M y $ 574,0 M); subsidios a servicios públicos ($ 398,9 M y $ 429,3 M); sin programa de vivienda ejecutado (130 VIS comprometidas, 0 reportadas) | 4,5 |
| 3. Salud y bienestar | Aseguramiento al día; PIC contratado; sin ampliación del centro de salud; vigilancia epidemiológica $ 71,6 M comprometidos sin pago en 2025 | 5,0 |
| 4. Educación de calidad | Gratuidad y transporte escolar; educación al 3,6% de la inversión depurada en 2025; sin obras en sedes rurales | 4,5 |
| 6. Agua limpia y saneamiento | Tanque y alcantarillado en curso con la Gobernación; cobertura rural del 18,83% sin intervención; vigencias futuras 2026 para agua | 5,0 |
| 11. Ciudades y comunidades sostenibles | Peatonalización y parque ($ 2.126 M de regalías); alumbrado; sin VIS, sin gestión del riesgo documentada; 22 indicadores de infraestructura sin ejecutar | 4,5 |
| 16. Paz, justicia e instituciones sólidas | IDI 48,06, último del Caquetá; homicidios 89,11 por 100.000; conmemoración de víctimas vía fundación; comisaría de familia fortalecida ($ 102,5 M); indagación de Procuraduría | 4,5 |
Promedio: 28,0 / 6 = 4,67.
Calificación componente 5: 4,67/10, Mediocre.
Componente 6 (10%): percepción ciudadana
La percepción se infiere de la prensa, las protestas, la participación y las actuaciones de organismos de control, no de las redes oficiales de la alcaldía. En Albania el registro es peculiar: silencio. Entre 2024 y septiembre de 2026 no se encontró en la prensa regional (Lente Regional, La Nación, Caquetá Noticias) ni nacional (El Tiempo, El Espectador, Semana, Infobae) una sola protesta, paro cívico o denuncia ciudadana contra la administración de Quintero Trujillo. Tampoco un reconocimiento o premio. La única cobertura sobre el municipio es institucional (PDA Caquetá, Gobernación, ART) o de orden público (doble homicidio en la vía a San José del Fragua en agosto de 2026, presencia de dos estructuras armadas). La crisis de la ESE Rafael Tovar Poveda en septiembre de 2026, con personal sin salario por mora de las EPS, afecta a los albanenses pero no es atribuible al alcalde.
Ese silencio se interpreta, no se premia. En un municipio de 4.794 habitantes con presencia armada ilegal, con 89 homicidios por cada 100.000 habitantes y donde la alcaldía es el principal empleador a través de 136 contratos de prestación de servicios al año, la ausencia de protesta puede ser conformidad o puede ser miedo y dependencia. La participación institucional sí existe: 18 mesas del plan, informes de 150 días, de gestión 2024 y 2025, y rendición de cuentas de construcción de paz publicados en el portal. En contra pesa la indagación de la Procuraduría por los bomberos, un hecho público en prensa regional.
Cálculo: base 7,0; participación documentada +0,5; actuación de la Procuraduría en prensa −0,5. Total 7,00.
Calificación componente 6: 7,00/10, Bueno.

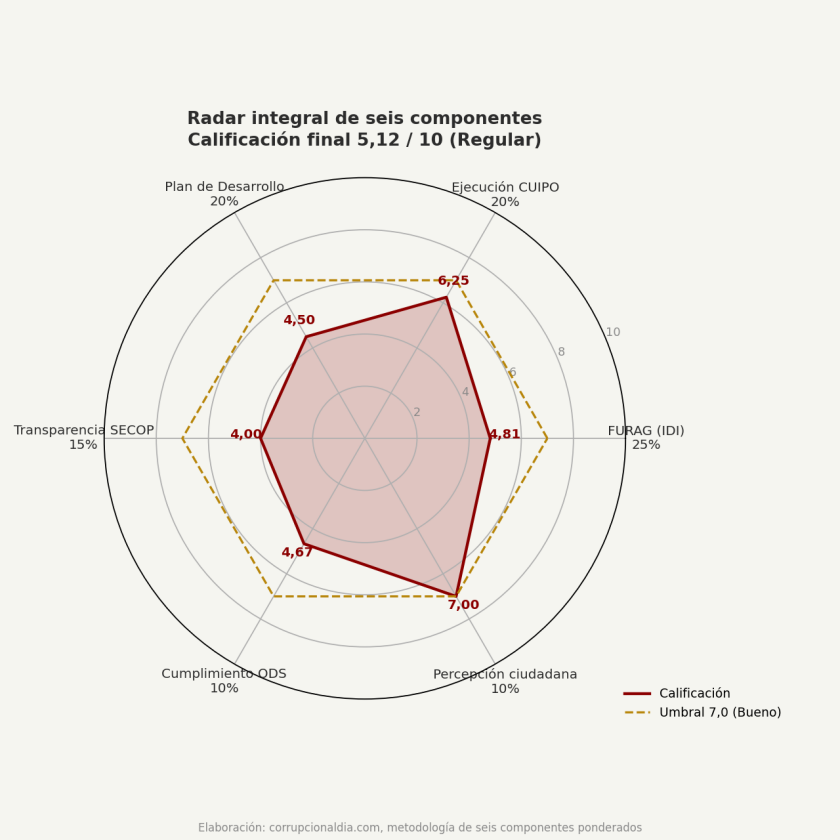

Radar integral: la calificación final ponderada
Tabla 12. Cálculo final desarrollado
| Componente | Peso | Nota | Producto |
|---|---|---|---|
| FURAG (IDI) | 0,25 | 4,81 | 1,2025 |
| Ejecución CUIPO | 0,20 | 6,25 | 1,2500 |
| Plan de Desarrollo | 0,20 | 4,50 | 0,9000 |
| Transparencia SECOP | 0,15 | 4,00 | 0,6000 |
| Cumplimiento ODS | 0,10 | 4,67 | 0,4670 |
| Percepción ciudadana | 0,10 | 7,00 | 0,7000 |
| Calificación final | 1,00 | 5,1195 ≈ 5,12 |
No se aplica redondeo editorial. La calificación queda en 5,12 sobre 10: Regular 🟡 VIGILAR, a doce centésimas de caer en MEDIOCRE. Cuatro de los seis componentes están en zona mediocre; solo la disciplina de pagos del CUIPO y la ausencia de conflicto social evitan una nota peor.

Radar componentes
Veredicto: una administración que paga lo que compromete y no se endeuda, pero que gestiona una institución en el último lugar del departamento, que gasta nueve veces más en fiestas que en el campo, que entregó sin competencia la obra más grande de su gobierno a una asociación hoy judicializada y que, dos años después de prometer 145 kilómetros de vías, no tiene una placa huella nueva que mostrar.
Análisis jurídico: el Prevaricato por Omisión (Art. 414 del Código Penal)
Con una calificación de 5,12, la metodología activa el examen del tipo penal. Este análisis no acusa: examina. No condena: indaga. Identifica omisiones documentadas que merecen examen disciplinario y penal por parte de las autoridades competentes.
Tipificación legal
El artículo 414 de la Ley 599 de 2000 establece: «El servidor público que omita, retarde, rehúse o deniegue un acto propio de sus funciones, incurrirá en prisión de dieciséis (16) a cincuenta y cuatro (54) meses, multa de trece punto treinta y tres (13,33) a setenta y cinco (75) salarios mínimos legales mensuales vigentes, e inhabilitación para el ejercicio de derechos y funciones públicas por ochenta (80) meses». El tipo exige un servidor público, una omisión, retardo o denegación de un acto propio de sus funciones, y dolo: el conocimiento de que el acto era debido y la voluntad de no realizarlo.
Tabla 13. Elementos del tipo penal frente a la evidencia
| Elemento | Contenido | Evidencia en Albania |
|---|---|---|
| Sujeto activo calificado | Servidor público con funciones definidas | Alcalde municipal, representante legal y ordenador del gasto (Ley 136 de 1994, art. 91; Ley 1551 de 2012) |
| Conducta omisiva | Omitir, retardar, rehusar o denegar un acto propio de sus funciones | Omisiones documentadas 1 a 4 |
| Antijuridicidad | Lesión al bien jurídico de la administración pública o daño a particulares | Riesgo sobre $ 4.089,7 M de regalías; comunidad sin protección contra incendios; vías sin ejecutar |
| Culpabilidad | Dolo: conciencia del deber y voluntad de omitirlo | No demostrable periodísticamente; corresponde a Fiscalía y Procuraduría |
| Relación causal | Vínculo entre la omisión y el daño | Verificable en cada omisión |
Omisión documentada 1: la garantía contra incendios de 2025
La Ley 1575 de 2012 (artículo 2) obliga a los municipios a garantizar la gestión integral del riesgo contra incendios como servicio público esencial, y les permite financiarlo con la sobretasa bomberil. Albania recaudó $ 10,3 millones en 2024 y $ 20,3 millones en 2025 por esa sobretasa (CUIPO, código 1.1.01.02.212). En 2024 firmó un convenio con el Cuerpo de Bomberos Voluntarios por $ 50 millones. En 2025 no firmó ninguno (SECOP II, NIT 891190431). La Procuraduría abrió indagación previa el 13 de abril de 2026. Cobrar un tributo con destinación específica y no ejecutar el servicio que lo justifica configura, en principio, la omisión de un acto propio de las funciones del alcalde. El daño potencial recae sobre 4.794 personas sin cobertura de bomberos durante doce meses.
Omisión documentada 2: la vigilancia sobre $ 8.325 millones de regalías
El Decreto 1821 de 2020 y la Ley 2056 de 2020 exigen que los ejecutores de regalías estén inscritos en el Registro de Entidades Autorizadas (REAT) y que la entidad territorial ejerza supervisión efectiva. La alcaldía entregó el convenio 069-CONI-2025 por contratación directa a AREMCA, entidad que, según la Procuraduría, no estaba inscrita en el REAT; giró $ 4.089,7 millones (49,9% del contrato) y, al cierre de 2025, el DNP reportaba 0% de avance físico. El plazo se prorrogó 142 días. No se encontró en SECOP II ni en el portal municipal informe de supervisión, requerimiento de incumplimiento, ni declaratoria de siniestro. El deber de vigilar la correcta ejecución de los recursos públicos (Ley 1474 de 2011, artículos 83 y 84) es un acto propio de las funciones del ordenador del gasto. Si el silencio del expediente corresponde a la realidad, se estaría ante un retardo en el ejercicio de la supervisión.
Omisión documentada 3: el desempeño institucional
Las Leyes 1474 de 2011 y 1712 de 2014 y el Decreto 1499 de 2017 obligan al alcalde a implementar el Modelo Integrado de Planeación y Gestión, el control interno y la transparencia activa. Un IDI de 48,06, último del Caquetá y entre los 113 más bajos del país, indica que la mitad de esos instrumentos no funciona. El plan de acción de 2025 se cargó al portal el 21 de mayo de 2026, cinco meses después de terminada la vigencia que planificaba. El Acuerdo 012 que adopta el Plan de Desarrollo está publicado como imagen escaneada sin texto legible. La Ley 1712 exige publicación en formatos accesibles y reutilizables. Son omisiones administrativas reiteradas, cuya gravedad disciplinaria corresponde valorar a la Procuraduría.
Omisión documentada 4: la línea de infraestructura del Plan de Desarrollo
El artículo 29 de la Ley 152 de 1994 y el artículo 91 de la Ley 136 de 1994 obligan al alcalde a ejecutar el Plan de Desarrollo. Su propio informe de gestión 2025 reconoce que la línea de Infraestructura avanza al 40,5% con 22 indicadores en cero, incluidos vías terciarias y vivienda, mientras la administración destinó $ 1.800,8 millones a cultura y $ 2.126 millones de regalías a peatonalización y parques. Priorizar lo accesorio sobre lo prometido no es delito por sí mismo; el retardo injustificado en la ejecución de metas de ley, con recursos disponibles y sin deuda, es materia de examen disciplinario.
Abuso de autoridad y favorecimiento ilícito
No se encontró evidencia de abuso de autoridad ni de favorecimiento ilícito a terceros. La concentración de contratos en FUNDANACER y en la Fundación Amazónica Corazón Verde, y la coincidencia de apellidos entre el alcalde y un concejal, son datos públicos que este portal registra sin inferir vínculos, y que las autoridades pueden verificar con herramientas que el periodismo no tiene: cruces de beneficiarios finales, declaraciones de renta y registros de cámara de comercio.
Conclusiones del examen jurídico
Cuatro omisiones documentadas, una de ellas ya en indagación de la Procuraduría, configuran un cuadro que merece la atención de la Procuraduría General de la Nación (disciplinario), la Contraloría General de la República, a través de su Gerencia Departamental del Caquetá y de la Unidad de Regalías (fiscal), y la Fiscalía General de la Nación (penal), en particular sobre la ejecución del convenio con AREMCA. La demostración del dolo, elemento esencial del prevaricato por omisión, excede el alcance del periodismo. Lo que este análisis aporta son los hechos, las cifras y las fuentes. Lo que falta lo deben poner las autoridades.
Lo que hizo bien / Lo que falta
Lo que hizo bien. Pagó el 97% de lo que comprometió en 2025. No endeudó al municipio. Aumentó el predial en 45% y superó la meta en 163%. Mantuvo el funcionamiento en 12% del gasto. Triplicó las transferencias de gratuidad a la Institución Educativa. Autorizó vigencias futuras con acto administrativo y monto prudente. Publicó los informes de gestión de 2024 y 2025 y el Plan de Desarrollo. Cogestionó con la Gobernación el tanque de agua y el alcantarillado urbano, dos obras que sí avanzan.
Lo que falta. Sacar a la alcaldía del último lugar del Caquetá en desempeño institucional. Explicar la vía de La Chorrosa: por qué contratación directa, por qué AREMCA, dónde están los $ 4.089,7 millones y cuándo se entrega la vía. Contratar a los bomberos. Invertir en el campo al menos lo que invierte en reinados. Reportar las reservas presupuestales de 2025 y frenar el crecimiento de las cuentas por pagar. Cobrar el ICA. Licitar. Corregir las cifras contradictorias del Plan de Desarrollo y publicar las actas de las mesas. Ejecutar la línea de infraestructura, que es la que la gente votó.
Cierre periodístico: la pregunta que queda
Albania no tiene deuda, tiene regalías, tiene un plan y tiene un alcalde que paga sus cuentas. Tiene también la peor alcaldía del Caquetá según la Función Pública, una carretera de $ 8.325 millones en manos de una asociación investigada por el mayor desfalco de regalías de la década y un campo que recibe $ 110 millones al año mientras las fiestas reciben mil. La pregunta que queda flotando sobre las 42 veredas es sencilla: ¿de qué sirve no robar si el dinero se va en tarimas y no llega a la trocha? Los albanenses tienen dos años más para exigir la respuesta, y las herramientas para hacerlo están todas en línea: CHIP, SECOP, FURAG, DNP. Este portal seguirá interrogando a los números. La vigilancia ciudadana debe hacer lo mismo.
Anexo: fuentes, metodología y limitaciones
Fuentes oficiales consultadas (cruce de más de cinco fuentes independientes):
- CHIP, Contaduría General de la Nación: CUIPO B_EJECUCION_DE_INGRESOS y D_EJECUCION_DE_GASTOS (DIC A DIC 2024 y 2025; MAR y JUN 2026), FUT_DEUDA_PUBLICA (CREDITOS, CREDITOS_POR_SECTOR, RENTA_PIGNORADA 2024 y 2025), FUT_VIGENCIAS_FUTURAS (AUTORIZACIONES OCT-DIC 2024 y 2025), SGR EJECUCION_DE_INGRESOS y EJECUCION_DE_GASTOS (DIC 2024, DIC 2025, MAR y JUN 2026). https://www.chip.gov.co/inicio/consulta/ciudadano
- Función Pública, Resultados de Desempeño Institucional vigencia 2025, tabla territorio (reporte del 17 de junio de 2026), 1.099 alcaldías con IDI.
- Colombia Compra Eficiente, datos abiertos SECOP II: contratos electrónicos (jbjy-vk9h) y procesos (p6dx-8zbt), NIT 891190431; SECOP I (f789-7hwg), NIT 800099054. https://www.datos.gov.co
- DNP, base de datos ProyectosSGR (mzgh-shtp), proyectos con ejecutor Albania, Caquetá. https://www.datos.gov.co/resource/mzgh-shtp.json
- Registraduría Nacional, resultados elecciones territoriales 2023, vía La República: https://www.larepublica.co/elecciones-territoriales-2023/resultados-alcaldia/caqueta/albania
- Alcaldía de Albania: Plan de Desarrollo 2024-2027 (Acuerdo 012 de 2024), informe de 150 días, informes de gestión 2024 y 2025, planes de acción 2024 y 2025. https://www.albania-caqueta.gov.co/tema/625-rendicion-de-cuentas
- Procuraduría General de la Nación, boletines del 13 de abril de 2026 (acciones disciplinarias contra cuatro alcaldías del Caquetá) y del 22 de agosto de 2026 (AREMCA).
- Prensa: Pulzo, Agencia PI, La FM y Meridiano 70 (caso AREMCA, abril-agosto 2026); Lente Regional (vías, educación, ESE, orden público, 2025-2026); La Nación (silvopastoreo, julio 2025); PDA Caquetá (tanque y alcantarillado, 2025-2026); El Tiempo (combates en Bella Aurora, 2023); Ministerio de Defensa, respuesta a la Cámara (abril 2024).
- DNP TerriData, ficha 18029; DANE, proyecciones de población; ART, Central PDET, subregión Cuenca del Caguán y Piedemonte Caqueteño.
Metodología: parseo automatizado de los formularios CHIP exportados en Markdown, con verificación aritmética de todos los totales contra los formularios originales; depuración de la inversión restando el aseguramiento en salud; agregación de la inversión por producto MGA; cálculo del IDI en contexto nacional, de grupo par y departamental; consulta de SECOP II por API con exclusión de 21 registros sin fecha de firma con valores evidentemente erróneos; calificación de seis componentes según la metodología publicada de corrupcionaldia.com.
Limitaciones: el formulario CUIPO de gastos 2025 no reporta sección de reservas presupuestales. Los formularios SGR son acumulados de bienio, no de vigencia. El Acuerdo 012 de 2024 está publicado como imagen sin texto. No se pudo verificar la categoría de riesgo fiscal de la ESE Rafael Tovar Poveda. No se encontraron informes de auditoría de la Contraloría Departamental del Caquetá sobre Albania 2024-2025. La relación entre Albania y el caso AREMCA se establece por registros públicos de contratación y no por mención expresa de las autoridades. Ninguna cifra de este artículo vive solo en la memoria del autor: todas son rastreables a los documentos citados.
