Nos encontramos en el municipio de San Martín (Cesar). Vamos a auscultar la gestión municipal de San Martín, donde analizaremos exhaustivamente, a nivel forense, la gestión del alcalde Yan Navarro Pérez. Haremos un estudio forense de la gestión realizada por este alcalde en sus dos primeros años de gobierno (2024-2025), con la ayuda de las herramientas que toda alcaldía municipal tiene para demostrar sus actividades y el desarrollo de su gestión con transparencia y obediencia a la Ley de publicidad y participación ciudadana.

Más allá de los titulares triunfalistas y las publicaciones en redes sociales, nuestra metodología de Radiografía Profunda descompone capa por capa los entramados de la administración pública. No nos limitamos a exponer los hechos; analizamos las motivaciones, patrones y contextos que permiten que las estructuras de ineficiencia sobreviven, desde los vacíos legales hasta la manipulación de la percepción ciudadana.

El Espejismo del Plan de Desarrollo «Unidos por San Martín»

El Plan de Desarrollo 2024-2027, bautizado pomposamente como «Unidos por San Martín«, prometía transformar este municipio en el «epicentro agropecuario del sur del Cesar«. Sin embargo, al cruzar los datos financieros de ingresos, gastos, regalías y vigencias futuras de los años 2024 y 2025, la realidad que emerge es diametralmente opuesta a las promesas de campaña.

La administración de Yan Navarro Pérez ha demostrado una alarmante incapacidad para traducir los recursos públicos en bienestar tangible para los sanmartinenses. Nuestro análisis forense revela una gestión que apenas alcanza una calificación de 2.6 sobre 10, un resultado que no solo es mediocre, sino que roza los linderos de la responsabilidad penal por omisión.

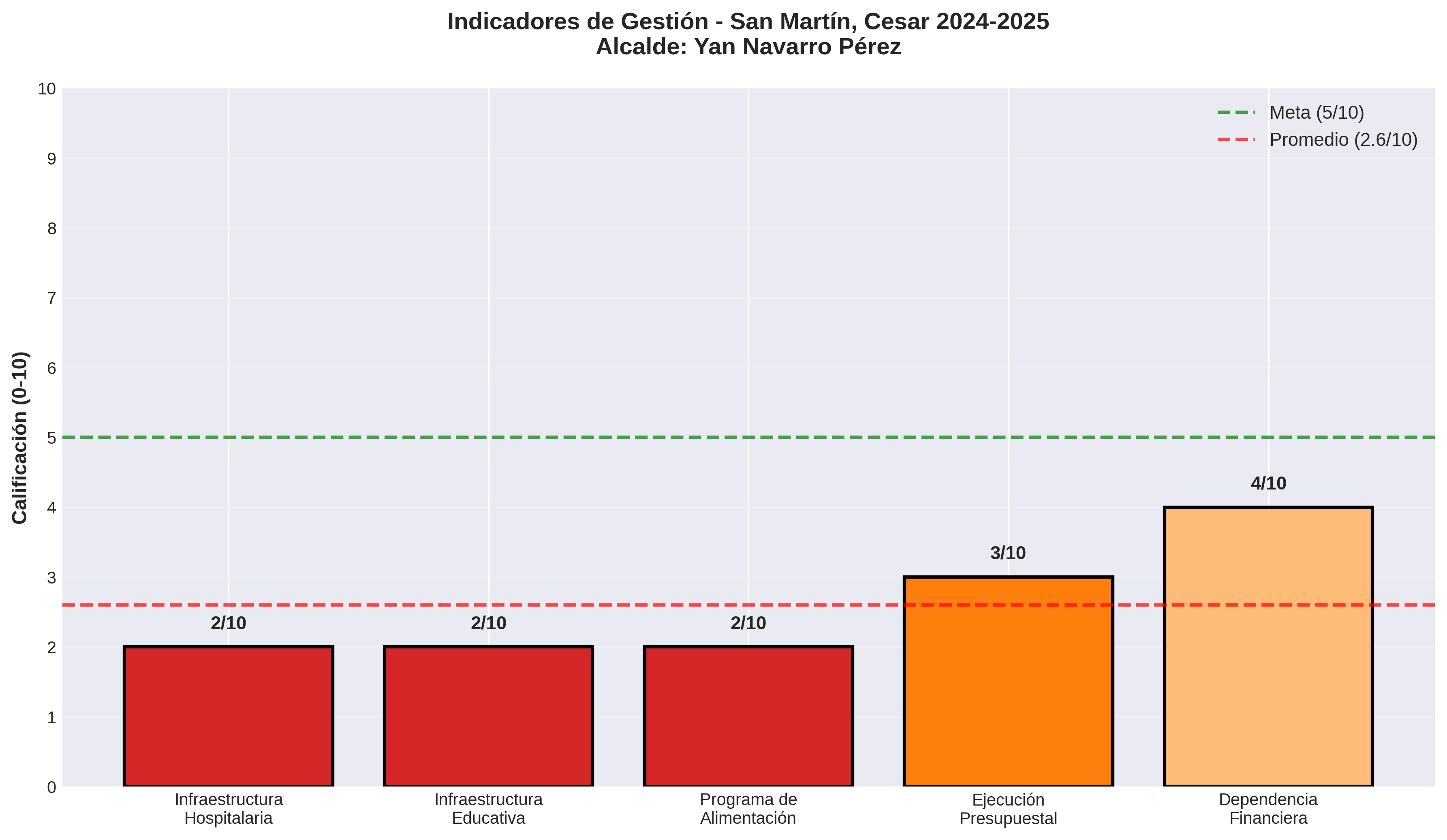

Indicadores de Gestión

Los 5 Problemas Críticos: Indicadores de un Fracaso Anunciado

Hemos identificado cinco áreas críticas que concentran las mayores preocupaciones de la comunidad y donde la gestión municipal ha fracasado estrepitosamente:

IndicadorCalificaciónEstado
Infraestructura Hospitalaria2/10Crítico
Infraestructura Educativa2/10Crítico
Programa de Alimentación Escolar2/10Crítico
Ejecución Presupuestal y Regalías3/10Crítico
Dependencia Financiera4/10Preocupante
PROMEDIO FINAL2.6/10MEDIOCRE

1. La Crisis Hospitalaria: 25 Meses de Retraso (Calificación: 2/10)

El caso más flagrante de ineficiencia administrativa se encuentra en el Hospital Álvaro Ramírez González. Un proyecto de infraestructura física que debía ejecutarse en 15 meses y finalizar el 5 de junio de 2025, acumula hoy un retraso de 25 meses y 24 días, con una nueva fecha de terminación proyectada para el 29 de abril de 2026.

Lo más grave no es solo el retraso. La inspección del Ministerio de Salud evidenció que la administración otorgó dos prórrogas sin la autorización requerida, aprobó un otrosí para ítems no previstos que afectó 1,392 metros cuadrados de áreas críticas (urgencias y servicios generales), y generó una desfinanciación que ya es objeto de denuncia de control fiscal. Mientras tanto, los habitantes del sur del Cesar siguen esperando atención médica digna.

2. Educación en Ruinas (Calificación: 2/10)

El Plan de Desarrollo prometía «Educación de calidad«, pero la realidad en instituciones como el Colegio Nuestra Señora de Fátima (sede San Martín) es desoladora. Aulas sin techo, pisos de tierra y baños colapsados son el pan de cada día para miles de estudiantes. La Corte Constitucional ha sido clara: una infraestructura ruinosa impide que el proceso de aprendizaje sea digno y vulnera derechos fundamentales. La administración municipal ha sido incapaz de ejecutar los recursos necesarios para el mantenimiento preventivo y correctivo de estas instituciones.

3. El Hambre en las Aulas: Suspensión del PAE (Calificación: 2/10)

Como si la infraestructura ruinosa no fuera suficiente, la suspensión del Programa de Alimentación Escolar (PAE) ha asestado un golpe letal a la nutrición y permanencia de los estudiantes más vulnerables. Las protestas estudiantiles evidencian una crisis que va más allá de lo administrativo: es una crisis humanitaria permitida por la inacción estatal.

4. Ejecución Presupuestal y Regalías: El Agujero Negro (Calificación: 3/10)

San Martín es un municipio productor que recibe importantes recursos del Sistema General de Regalías. Sin embargo, el análisis de los archivos de ejecución de gastos (501 registros en 2024 y 579 en 2025) muestra una preocupante ineficiencia en la inversión de estos recursos. La desfinanciación de proyectos estratégicos y la implementación de ítems no autorizados reflejan una falta de rigor técnico y financiero que raya en la negligencia.

5. Dependencia Financiera Crónica (Calificación: 4/10)

A pesar de los ingresos por regalías, San Martín sigue siendo un municipio altamente dependiente de las transferencias del gobierno central. La administración de Yan Navarro no ha logrado implementar estrategias efectivas para fortalecer el recaudo propio y diversificar los ingresos municipales, dejando al municipio en una posición de vulnerabilidad extrema ante cualquier cambio en la política fiscal nacional.

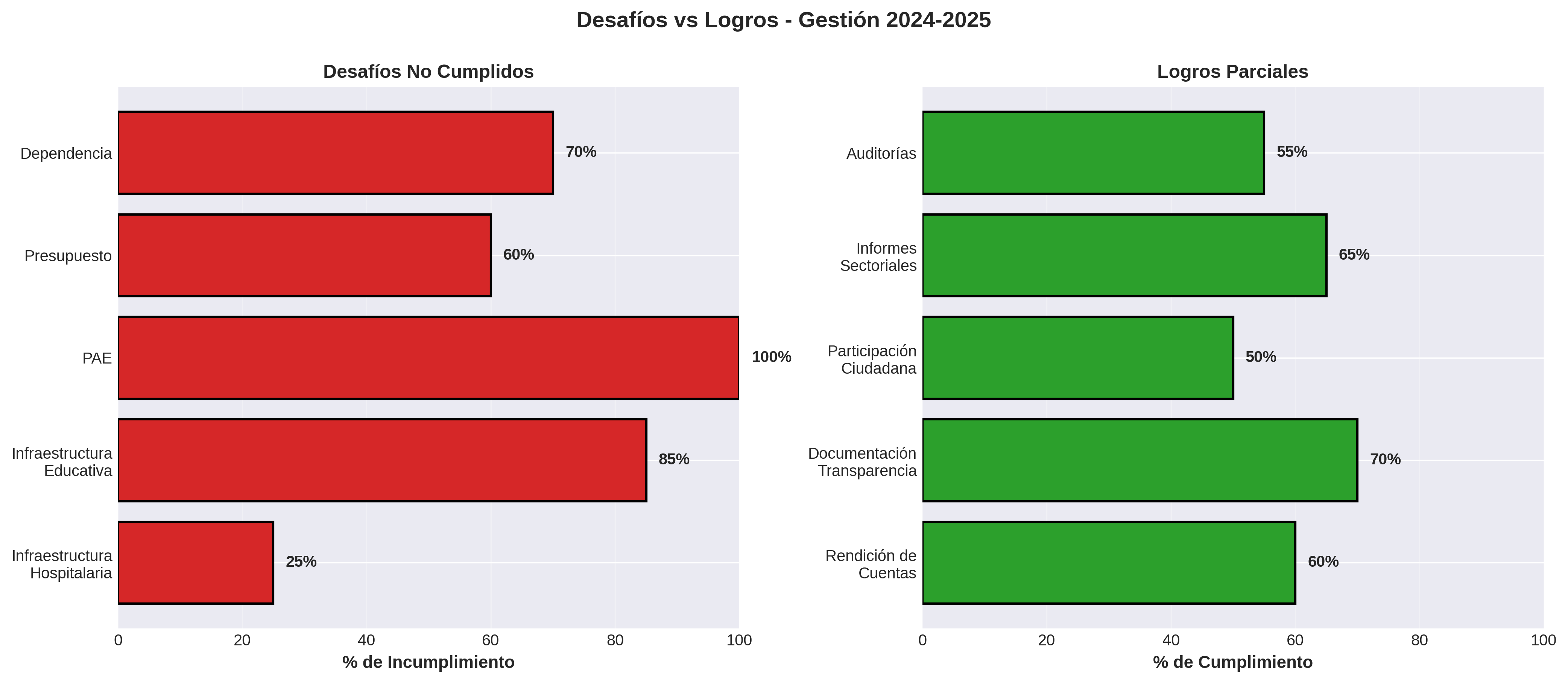

Desafíos vs Logros

El Análisis Jurídico: ¿Ineficiencia o Prevaricato por Omisión?

La calificación final de 2.6 sobre 10 nos obliga a elevar el debate más allá de la simple crítica administrativa. Cuando la ineficiencia alcanza niveles que vulneran derechos fundamentales, entramos en el terreno del derecho penal.

El Artículo 413 del Código Penal Colombiano tipifica el Prevaricato por Omisión: «El servidor público que omita, retarde, rehúse o deniegue un acto propio de sus funciones, incurrirá en prisión...«.

En el caso de la administración de Yan Navarro Pérez, encontramos elementos suficientes para que los entes de control investiguen la posible configuración de este delito:

1.Omisión en la supervisión del proyecto hospitalario: El retardo injustificado de 25 meses y la autorización de prórrogas sin el aval del Ministerio de Salud constituyen una clara omisión de los deberes de supervisión y control que la ley impone al primer mandatario municipal.

2.Omisión en la garantía del derecho a la educación: Permitir que los estudiantes reciban clases en infraestructuras ruinosas y no garantizar la continuidad del PAE no es solo un problema de presupuesto; es la omisión del deber constitucional de proteger los derechos de los menores.

3.Omisión en la coordinación interinstitucional: La falta de comunicación y articulación con entidades nacionales para evitar la desfinanciación de obras críticas demuestra un retardo en las funciones ejecutivas del alcalde.

CasoDescripciónEvidencia
Omisión en supervisión hospitalariaNo supervisar incumplimientos contractuales, no autorizar prórrogas sin respaldo técnico25 meses de retraso, dos prórrogas sin autorización
Omisión en garantía educativaNo reparar infraestructura, no garantizar PAEAulas ruinosas, programa suspendido
Omisión en coordinación interinstitucionalNo comunicar avances, no solicitar autorizacionesPrórrogas sin aval ministerial
Casos Identificados

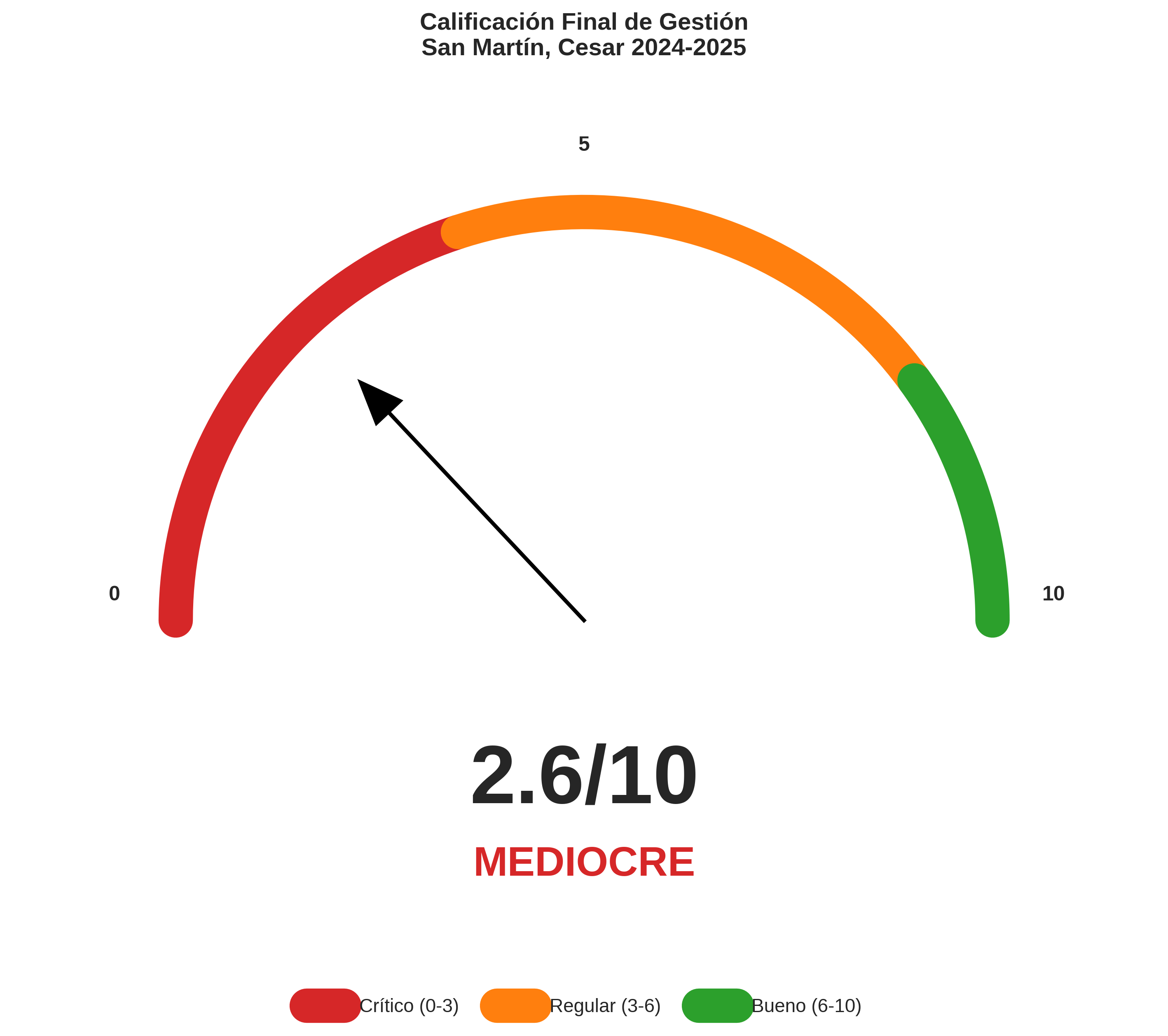

Calificación Final

El Costo de la Inacción

La gestión de Yan Navarro Pérez en sus dos primeros años (2024-2025) no puede calificarse de otra manera que como MEDIOCRE. Los datos financieros, los informes de la Contraloría y las inspecciones ministeriales pintan el cuadro de una administración superada por los desafíos del municipio, incapaz de ejecutar eficientemente los recursos y, lo que es peor, negligente en la protección de los derechos fundamentales de sus ciudadanos.

La pregunta no es si hubo ineficiencia. Es si vamos a seguir permitiendo que la omisión administrativa se disfrace de «dificultades técnicas». Cada peso mal ejecutado es una oportunidad perdida. Cada obra retrasada es un derecho vulnerado. El sistema no se cambia solo, pero tampoco puede cambiar sin que exijamos responsabilidades claras, no solo políticas, sino penales, a quienes juraron cumplir la ley y hoy, por acción u omisión, le fallan a San Martín.

RECOMENDACIONES

1.Investigación Penal: Entes de control deben investigar la posible configuración de prevaricato por omisión

2.Auditoría Integral: Revisar toda la ejecución presupuestal 2024-2025

3.Supervisión de Obras: Implementar mecanismos de control efectivos en proyectos estratégicos

4.Participación Ciudadana: Fortalecer la veeduría comunitaria sobre gestión municipal
